简答题
公路工程管理与实务
2026-04-28
【背景资料】
某公司承建一座桥梁工程,双向六车道,桥面宽度32m,双幅布置。主桥上部结构为4联3×40m现浇预应力混凝土连续箱梁,下部结构为花瓶式混凝土双柱墩。支架采用贝雷桁架—型钢组合体系,临时支墩横断面构造如图3所示。图中显示支架基础为C30混凝土刚性基础,支架主要构件包括钢管、贝雷桁架、工字钢横梁、加强支撑杆等,支架刚度较大。桥位处地质条件良好,地基为硬塑黏土。

事件一:
施工前,项目部完成了现场的“四通一平”工作,并进行了高程控制测量。高程控制测量采用水准测量,并确定了测量等级。
事件二:
专项施工方案对支架体系的强度、刚度和稳定性进行了验算,并经审核确认满足要求。支架模板搭设完成后,项目部进行了质量检查。
事件三:
项目部按要求组织了各级技术交底:
(1)第一级交底由施工单位总工程师向项目各部门负责人及全体技术人员进行。
(2)第二级交底由项目技术部门负责人仅向现场技术人员进行。
(3)第三级交底由班组长向班组全体作业人员进行。
技术交底应分级进行,每级交底均需形成书面记录。施工技术交底应分级进行。
问题:

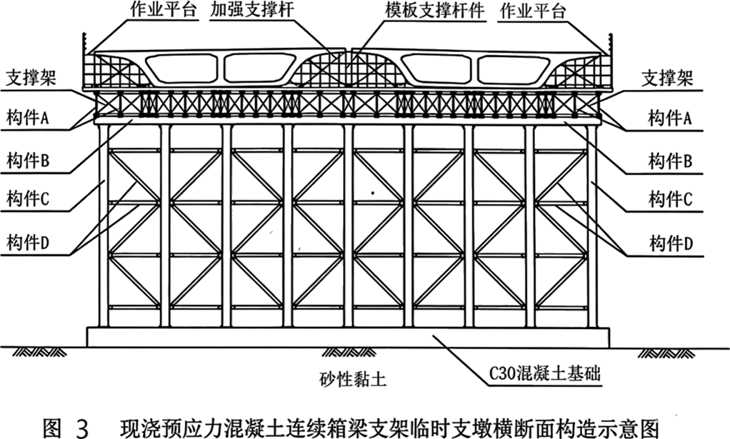

1.(4分)根据图3所示的支架临时支墩横断面构造示意图,写出构件A、构件B、构件C、构件D的名称。

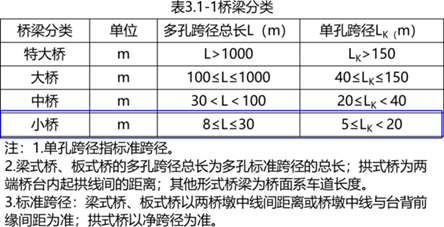

2.(4分)根据背景资料,计算该桥主桥的单孔跨径和多孔跨径总长,并判断该桥属于特大桥、大桥、中桥还是小桥?
3.(4分)事件一中,“四通一平”的具体内容是什么?本工程高程控制测量除水准测量外还可采用哪种测量方法?
4.(4分)事件二中,支架模板搭设完成后,项目部应检查哪些项目?(写出4项)
5.(4分)事件三中,判断技术交底的说法,并改正错误说法。
参考答案
暂无
答案解析
1.
A、贝雷桁架B工字钢横梁C钢管D槽钢连接件
2.
单孔跨径:40m(1分)
多孔跨径总长:4联×3×40m=480m(1分)
根据桥梁分类标准:单孔跨径40m(40≤lk≤150),多孔跨径总长480m(100≤L≤1000),属于大桥(2分)
【解析】
3.
“四通”:水通、电通、路通、通信通(2分,每项0.5分)
“一平”:场地平整(1分)
除水准测量外还可采用:三角高程测量(1分)
4.
平面位置(1分)、顶部高程(1分)、节点连接(1分)及纵、横向稳定性(1分)
5.
(1)错误(0.5分)。改正:第一级交底应由项目总工程师(或项目技术负责人)向项目各部门负责人及全体技术人员进行。(0.5分)
(2)错误(0.5分)。改正:第二级交底应由项目技术部门负责人向现场技术人员和班组长进行。(1分)
(3)错误(0.5分)。改正:第三级交底应由现场技术员向班组全体作业人员进行。(1分)
A、贝雷桁架B工字钢横梁C钢管D槽钢连接件
2.
单孔跨径:40m(1分)
多孔跨径总长:4联×3×40m=480m(1分)
根据桥梁分类标准:单孔跨径40m(40≤lk≤150),多孔跨径总长480m(100≤L≤1000),属于大桥(2分)
【解析】
3.
“四通”:水通、电通、路通、通信通(2分,每项0.5分)
“一平”:场地平整(1分)
除水准测量外还可采用:三角高程测量(1分)
4.
平面位置(1分)、顶部高程(1分)、节点连接(1分)及纵、横向稳定性(1分)
5.
(1)错误(0.5分)。改正:第一级交底应由项目总工程师(或项目技术负责人)向项目各部门负责人及全体技术人员进行。(0.5分)
(2)错误(0.5分)。改正:第二级交底应由项目技术部门负责人向现场技术人员和班组长进行。(1分)
(3)错误(0.5分)。改正:第三级交底应由现场技术员向班组全体作业人员进行。(1分)
