机电工程管理与实务
某工程公司采用EPC方式承包一供热站安装工程。工程内容包括换热器、疏水泵、管道、电气及自动化安装等。
工程公司成立采购小组,根据工程施工进度、关键工作和主要设备进场时间采购设备、材料等物资,保证设备材料采购与施工进度合理衔接。
疏水泵联轴器为过盈配合件,施工人员在装配时,将两个半联轴器一起转动,每转90°测量一次,并记录5个位置的径向位移值和位于同一直径两端测点的轴向位移值。
为加强施工现场的安全管理,及时处置突发事件,工程公司升级了“生产安全事故应急救援预案”,并进行了应急预案的培训、演练。
取源部件到货后,工程公司进行取源部件的安装。压力取源部件的取压点选择范围如图2-1所示,温度取源部件在管道上开孔焊接的安装示意图如图2-2所示,在准备系统水压试验时,温度取源部件的安装被监理要求整改。

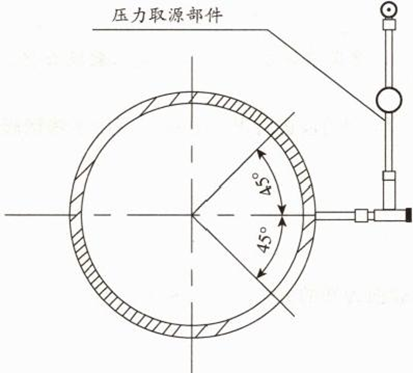

图2-1压力取源部件的取压点选择范围示意图

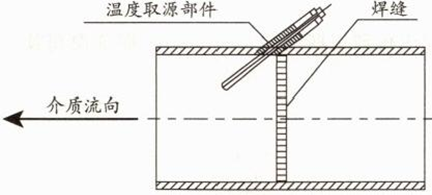

图2-2温度取源部件在管道上开孔焊接的安装示意图
问题:
1.应急预案体系主要由哪几部分组成?
2.图2-1的取压点范围适用何种介质管道?说明温度取源部件安装被监理要求整改的理由。
3.联轴器装配可以采用哪种过盈装配方式?
4.为保证项目整体进度,应优先采购哪些设备?
2.(1)图2-1的取压点范围适用蒸汽介质的管道。
(2)理由一:温度取源部件顺着物料流向安装。
正确做法:温度取源部件与管道呈倾斜角度安装时,宜逆着物料流向,取源部件轴线应与管道轴线相交。
理由二:温度取源部件在管道的焊缝上开孔焊接。
正确做法:安装取源部件时,不应在设备或管道的焊缝及其边缘上开孔及焊接。
3.联轴器装配的过盈配合件装配一般采用压入装配法、低温冷装配法和加热装配法。
4.优先采购换热器、疏水泵等设备。
你可能感兴趣的试题
A.无规共聚聚丙烯管
B.铝塑复合管
C.丁烯管
D.硬聚氯乙烯管
最新试题
问题:1.绿色施工专项方案应由谁审批?绿色施工专项方案还应包括哪些内容? 2.用表4中工作编号写出施工进度的关键线路
某施工单位承建一轧钢技改工程项目,在原轧钢厂主轧跨新增一套可逆式粗轧机,项目主要施工内容包括:主机列设备,电气系统,液压
A公司承接小型商业办公楼工程,机电安装承包内容包括:通风空调工程、给排水及供暖工程、电气工程、消防工程和电梯工程等。A公
某安装公司采用"投建运一体化"的合同模式,实施某公共机构项目的建筑节能降碳改造和能费托管运营。项目总投资额2000万元,
问题 1.绿色施工专项方案应由谁审批?绿色施工专项方案还应包括哪些内容? 2.用表4中工作编号写出施工进度的关键线路
某施工单位承建一轧钢技改工程项目,在原轧钢厂主轧跨新增一套可逆式粗轧机,项目主要施工内容包括:主机列设备,电气系统,液压
A公司承接小型商业办公楼工程,机电安装承包内容包括:通风空调工程、给排水及供暖工程、电气工程、消防工程和电梯工程等。A公
某安装公司采用"投建运一体化"的合同模式,实施某公共机构项目的建筑节能降碳改造和能费托管运营。项目总投资额2000元,建
关于机电工程专项验收的说法,正确的有()
关于工程材料管理的说法,正确的有()
