单选题
质量、投资、进度控制
2026-04-03

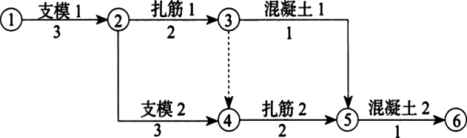

某建筑物基础工程的施工过程、施工段划分及流水节拍(单位:d)见下表,如果组织非节奏流水施工,则基础二浇筑完工时间为( )d。
A.9
B.11
C.14
D.15
参考答案
A
答案解析
(1)累加数列:
开挖:3,7,9,14;
浇筑:4,6,12,20
回填:2,5,12,17
(2)错位相减

(3)基础二浇筑完工时间=3+4+2=9d。
(4)计算工期
T=∑K+∑tn+∑Z+∑G- ∑C=(3+8)+(2+3+7+5)=28d。
开挖:3,7,9,14;
浇筑:4,6,12,20
回填:2,5,12,17
(2)错位相减

(3)基础二浇筑完工时间=3+4+2=9d。
(4)计算工期
T=∑K+∑tn+∑Z+∑G- ∑C=(3+8)+(2+3+7+5)=28d。
