多选题 市政公用工程管理与实务
2026-04-02

关于施工质量验收程序的说法,正确的有( )。

A.检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收
B. 分项工程应由项目总监理工程师组织施工单位项目专业技术负责人等进行验收
C. 地基与基础分部工程验收时,勘察单位项目负责人和施工单位技术、质量部门负责人应参加
D. 分包工程完工后,分包单位应自检并按标准程序验收,验收时总包单位应派人参加
E. 单位工程竣工预验收由施工单位组织,对存在的问题由监理单位及时整改

参考答案

A,C,D

答案解析

本题考查施工质量验收程序的相关规定。根据《市政公用工程管理与实务》相关内容,检验批由专业监理工程师组织验收,分项工程由专业监理工程师组织验收,地基与基础分部工程验收需勘察单位项目负责人参加,分包工程验收时总包单位应派人参加,单位工程竣工预验收由总监理工程师组织。[|||]选项A :正确。检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收。[|||]选项B :错误。分项工程应由专业监理工程师(而非总监理工程师)组织施工单位项目专业技术负责人等进行验收。[|||]选项C :正确。地基与基础分部工程验收时,勘察单位项目负责人和施工单位技术、质量部门负责人应参加。[|||]选项D :正确。分包工程完工后,分包单位应自检并按标准程序验收,验收时总包单位应派人参加。[|||]选项E :错误。单位工程竣工预验收由总监理工程师(而非施工单位)组织,对存在的问题应由施工单位(而非监理单位)及时整改。[|||]

你可能感兴趣的试题

A.竞争性成本计划
B. 指导性成本计划
C. 预算成本计划
D. 实施性成本计划
E. 结算成本计划
2 某公司承建一项城市次干路改建工程,道路全长1.8km,其中1.2km为新建路段,0.6km为旧路改造段。新建路段K0+000~K1+200段填方高度约4.5m,设计采用现浇钢筋混凝土悬臂式挡土墙进行支挡。挡土墙结构形式如图1所示。

施工过程中发生如下事件:
事件一:项目部编制的悬臂式挡土墙施工方案中,明确了主要施工工序如下(序号已打乱):① 底板混凝土养护② 立壁模板安装③ 基坑开挖与支护④ 立壁混凝土养护⑤ 底板模板安装⑥ 立壁钢筋安装与绑扎⑦ 底板混凝土浇筑⑧ 墙背回填⑨ 垫层施工⑩ 底板钢筋安装与绑扎⑪ 立壁混凝土浇筑
事件二: 在挡土墙基坑开挖过程中,发现基坑边缘2m处有一根10kV电力架空线线杆。由于该线杆迁移滞后,项目部决定对线杆采取安全保护措施。施工前,项目部向电力管理部门进行了报备,并制定了专项保护方案。
事件三: 挡土墙混凝土浇筑时分层厚度为500mm,浇筑振捣完成后,项目部在混凝土抗压强度达到1.5MPa时即拆除立壁模板,并进行洒水养护。监理工程师检查时指出施工不当,存在质量隐患。
问题:
1.写出图1中A、B、C、D的名称。悬臂式挡土墙主要依靠什么维持稳定?
2.事件一中,请根据现浇钢筋混凝土挡土墙的正确施工流程,用背景资料中提供的序号(①~⑩)重新排列正确的施工顺序(用“→”连接,如“①→②→③”)。
3.事件二中,项目部对电力架空线杆应采取哪些安全保护措施?10kV电压等级下,挖掘机与电力架空线路的最小垂直和水平安全距离分别是多少?
4.事件三中,监理工程师指出模板拆除时机不当是否正确?说明理由。(4分)

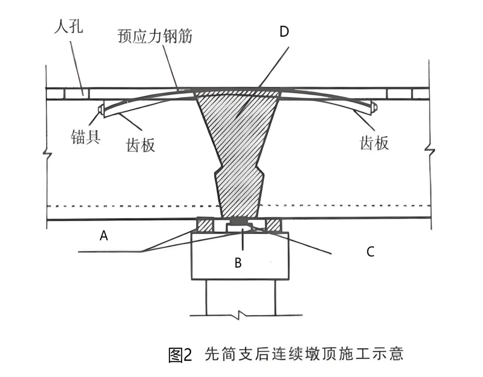

3 背景资料:某公司承建一座城市跨河桥工程,桥梁全长240m,跨径布置为 2×(4×30m),上部结构采用先简支后连续预应力混凝土箱梁,下部结构为柱式墩、重力式桥台。桥梁结构示意图如图2所示。

施工过程中发生如下事件:
事件一: 项目部进行预应力张拉施工时,采取了以下做法:① 张拉设备校准记录显示,上次校准时间为7个月前,累计张拉作业150次,项目部直接进行张拉;② 采用应力控制方法张拉,以伸长值进行校核,实际伸长值与理论伸长值的差值为7.5%,项目部判定合格后继续张拉;③ 张拉程序为:0→初应力(10%σcon)→1.05σcon(持荷2min)→σcon(锚固),用于低松弛预应力筋;④ 孔道压浆在张拉完成后立即进行,压浆过程中结构混凝土温度为3℃,项目部采取覆盖保温措施;⑤ 压浆后第3天,项目部将预制小箱梁吊移至存放区。
事件二: 小箱梁安装前,项目部对支座垫石顶面高程进行了复核,发现部分垫石顶面高程偏差超出规范要求。项目部采用水泥砂浆进行找平处理。
事件三: 一联小箱梁全部安装完成后,项目部进行湿接头混凝土浇筑。湿接头模板与梁体接触面密贴,各接缝严密。湿接头混凝土在一天中气温最高时段浇筑,一联中的湿接头分两次浇筑完成。养护时间7d后进行负弯矩区预应力张拉。
事件四: 体系转换时,项目部在浆体达到强度后拆除临时支座,但同一片梁的临时支座未同时拆除。监理工程师要求整改。
问题:
1、写出图2中构件A、B、C、D的名称。(4分)
2、事件一中,指出预应力张拉和压浆施工存在哪些错误?写出正确做法。
3、事件二中,项目部对垫石高程偏差的处理是否正确?说明理由。写出正确做法。
4.事件三中,湿接头施工存在哪些错误?写出正确做法。
