全部题库 / 水利水电工程 / 试题详情
简答题 水利水电工程
2026-01-23

某水库溢洪道加固工程,溢洪道加固时,在铺盖上游填筑土围堰断流施工,围堰断面如图12-3所示。

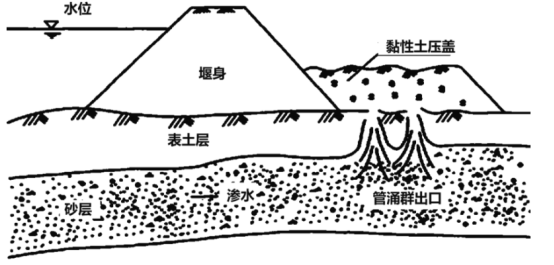

12-3 土围堰断流施工示意图

随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失1000万元。

事故发生后,施工单位按照“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

【问题】

1)本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确的抢护措施。

2)根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。

3)根据质量事故类别,指出本工程质量事故处理在方案制定的组织和报批程序方面的不妥之处,并说明正确做法。

4)根据《水利工程质量事故处理暂行规定》,说明背景材料中“四不放过原则”的具体内容。

参考答案

暂无

答案解析

【答案】

1.对管涌群挖取黏性土封堵不妥。

管涌的抢护原则为制止涌水带砂,而留有渗水出路。

正确的抢护措施是采用反滤层压盖。

2.水利工程质量事故分为以下四类:一般质量事故,较大质量事故,重大质量事故,特别重大质量事故。

本工程造成经济损失1000万元,属于较大质量事故。

3.不妥一:施工单位组织有关单位制定处理方案不妥。

理由:应由项目法人组织勘察、设计等单位制定工程处理方案。

不妥二:报监理单位批准后,对事故进行了处理不妥。

理由:应经事故调查单位同意后实施。

4.事故原因未查清不放过、责任人员未处理不放过、整改措施未落实不放过、有关人员未受到教育不放过的"四不放过"原则。

你可能感兴趣的试题

2

招标人**省水利工程建设管理局依据《水利水电工程标准施工招标文件》(2009年版)编制了新阳泵站主体工程施工招标文件。

**集团投标文件,投标报价汇总表(分组工程量清单模式)如表13-5所示。其中,围堰拆除工程采取1m3挖掘机配8t自卸汽车运输施工,运距3km,相关定额如13-6所示。围堰为Ⅳ类土(定额调整系数为1.09),初级工、1m3挖掘机、59kw推土机、8t自卸汽车的单价分别为2.66元/工时,190元/台时,100元/台时,120元/台时。

                              表13-5投标报价汇总表

组号

工程项目或费用名称

金额(元)

备注

建筑工程

50000000



A

8000000

设备由发包人另行采购

金属结构设备安装工程

6000000

设备由发包人另行采购

水土保持及环境保护工程

1000000



B





1

施工围堰工程

1000000

总价承包

2

施工交通工程

500000



3

C

1000000



4

其他临时工程

1200000



~五合计



68700000





D=(一~五合计)*5%

3435000

发包人掌握



总计

72135000



表13-6  1m3挖掘机配8t自卸汽车运输定额表

                                              Ⅲ类土  运距3km,单位:100m3

序号

工程项目或费用名称

单位

数量

1

人工费







初级工

工时

4.69

2

材料费







零星材料费

4%

3

机械使用费





1)

1m3挖掘机

台时

0.70

2)

59kw推土机

台时

0.35

3)

8t自卸汽车

台时

7.10

【问题】

1.表13-5中,A、B、C、D所代表的工程或项目名称是什么?指出预留D的目的。

2.计算围堰拆除单价中的人工费、材料费、机械费。(保留小数点后2位)
