市政公用工程

简答题背景资料:

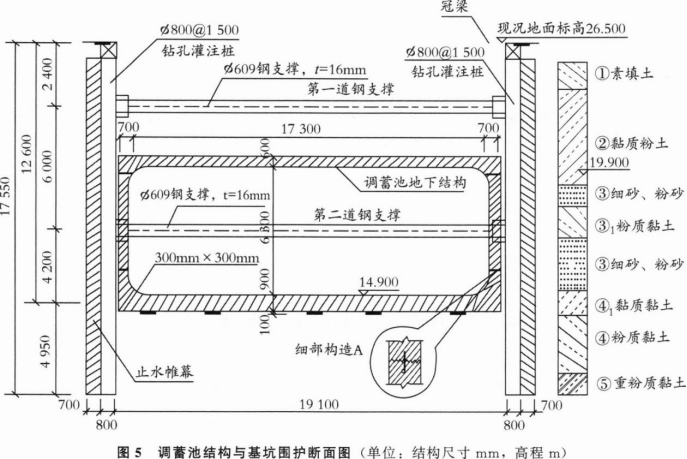

某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级为C35,池内平面尺寸为62.0m×17.3m,筏板基础。场地地下水类型为潜水,埋深6.6m。设计基坑长63.8m、宽19.1m、深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道巾609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚度700mm止水帷幕,调蓄池结构与基坑围护断面如图5所示。
施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。

问题:
1.列式计算池顶模板承受的结构自重分布荷载q(kN/m2)(混凝土容重)γ=25kN/m3);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,并说明理由。
2.计算止水帷幕在地下水中的高度。
3.写出基坑围护桩外侧可以采用的止水帷幕的形式。
4.指出基坑侧壁渗漏后,项目部继续开挖施工存在的风险。给出项目部堵漏措施的具体步骤。
5.指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。
6.写出图中细部构造A的名称,并说明对于其留置位置的有关规定和施工要求。

参考答案:暂无进入在线模考
1.(1)池顶板厚度600mm,因此模板承受的结构自重q=25×0.6=15(kN/m 2)。
(2)该混凝土模板支架安全专项施工方案需要组织专家论证。
理由:施工总荷载15kN/m 2及以上的混凝土模板支撑工程的安全专项方案需要进行专家论证。
2.钻孔灌注桩桩长17.55m,地下水埋深6.6m,17.55—6.6=10.95(m),因此止水帷幕在地下水中的高度为10.95m。
3.基坑围护桩外侧可以采用深层搅拌桩止水帷幕、高压旋喷桩止水帷幕。
4.(1)基坑侧壁渗漏后继续开挖的风险:因为渗漏水中夹带泥沙,会导致渗漏处地层土的流失,从而造成围护结构背后土体沉降过大,严重的会导致围护结构及背后土体坍塌。
(2)项目部堵漏措施的具体步骤:
①采用降水或排水措施。
②在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管。
5.(1)基坑施工过程中风险最大时段是基坑开挖到底部至底板施作之间的时段。
(2)稳定坑底应采取的措施:加深围护结构人土深度、坑底土体加固、坑内井点降水等,并适时进行底板结构施作。
6.(1)细部构造A名称:施工缝。
(2)细部构造A留置位置有关规定:池壁与底部相接处的施工缝,宜留在底板上面不小于200mm处,底板与池壁连接有腋角时,宜留在腋角上面不小于200mm处;池壁与顶部相接处的施工缝,宜留在顶板下面不小于200mm处,有腋角时,宜留在腋角下部。
(3)细部构造A施工要求:施工缝内应设置止水带,在已硬化的混凝土表面上浇筑时,应凿毛和冲洗干净,并保持湿润,但不得积水;然后铺设净浆、涂刷 混凝土界面处理剂或水泥基渗透结晶型防水涂料,再铺30~50mm厚的与结构混凝土成分相同的水泥砂浆,并及时浇筑混凝土。混凝土应振捣密实,使新旧混凝土紧密结合。

你可能感兴趣的试题

2背景资料:
某公司承建一项外径为800mm的给水管线工程,管线全长2.3km,管道采用球墨铸铁管。该工程穿越一条宽度为250m的非通航河道,设计采用浅埋暗挖法施工,长度为300m。
工程其余段均采用开槽施工,开挖断面形式如图4所示,管道一侧的工作面宽度为500mm,管内部按照设计要求进行支撑,设计无支护要求。

工程开工前,项目部对现场进场调查,发现暗挖施工经过含水地层,且不具有降水条件,项目部建议将浅埋暗挖施工改为密闭式顶管法施工,经同意后办理了变更手续。项目部编制了密闭式顶管法施工专项方案。监理单位组织了包含总监理工程师以及施工单位企业总工程师在内的4名专家对专项方案进行论证,项目部结合论证意见进行修改,并办理了审批手续。
开槽施工段施工时,项目部采用机械一次开挖至设计基底标高,结果造成部分管段沟槽超挖。管道安装完毕并经检查合格之后,项目部组织进行水压试验,未对试验段管道进行回填,直接注满水,在不大于工作压力条件下浸泡12h后进行水压试验。
管道回填至设计标高之后,项目部为加快施工进度,采用重型压路机进行压实作业,压实完一个区段之后,监理工程师按照要求进行抽检,发现抽检段管道变形率为2.5%,超出设计要求的变形值。
问题:
1.结合工程情况,写出项目部进行变更的理由。
2.指出本工程专家论证的不妥之处,并写出正确做法。
3.列式计算明挖段沟槽开挖土方量。
4.简述项目部沟槽施工中存在的问题,并改正。
5.管道变形率是否超限,为什么?该管道回填有哪些要点?
