简答题
建筑工程管理与实务
2025-12-02
【背景】
施工单位中标后与建设单位签订了施工承包合同。其中上部标准层结构工序安排如下:
装饰装修阶段,施工单位采取编制进度控制流程、建立协调机制等措施,保证合同约定工期目标的实现。
【问题】根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?
参考答案
暂无
答案解析

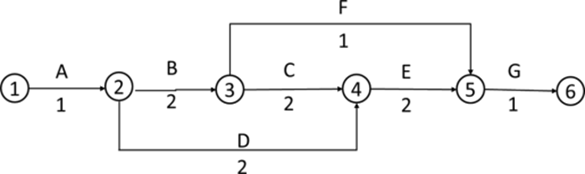

绘制网络图如下:

关键线路:A→B→C→E→G 或 ①→②→③→④→⑤→⑥
工期:8日历天

关键线路:A→B→C→E→G 或 ①→②→③→④→⑤→⑥
工期:8日历天
