简答题【背景】
某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容有:

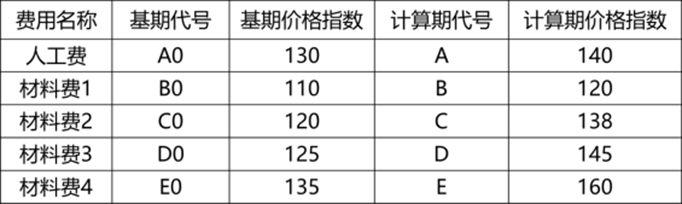

(1)工程合同总价2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调:材料1占5%,材料2占15%,材料3占15%,材料4占10% ; 不调值费用占工程价款的20%。价格指数如下:

开工前业主向承包商支付合同价的15%作为预付备料款,主要材料及构配件金额占合同总额的65%。竣工前全部结清。
(2)工程进度款逐月结算。
(3)本工程采用固定单价合同计价模式,当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05。合同履行过程中,施工单位对清单工程量进行了复核。其中:钢筋实际工程量为9600t,钢筋清单工程量为10176t(清单报价为5800元/t); 土方实际工程量为30240m³ ,土方清单工程量为28000m³(清单报价为32元/m³)。施工单位向 建设单位提出钢筋与土方工程的价款调整报告。
【问题】
(1)该工程预付款和起扣点是多少?
(2)列出动态结算公式,并计算该工程调价后的实际结算价。
(3)施工单位提出的钢筋和土方工程价款是否应予以调整?分别说明理由,并列式计算调整后的价款是多少万元(保留两位小数)。

参考答案:暂无进入在线模考
(1)预付款=2100×15%=315万元
预付款起扣点=2100-315/65%=1615.39万元
(2)结算结果如下:
P=P0(a0+a1×A/A0+a2×B/B0+a3×C/C0+a4×D/D0+a5×E/E0) =2100×(0.2+0.35×140/130+0.05×120/110+0.15×138/120+0.15×145/125+0.1×160/135)= 2302.62万元。
(3)①钢筋价款可以调整;
理由:钢筋实际工程量与清单量量差:

故可以调整;
调整后钢筋价款:9600×5800×1.05=5846.40万元。
②土方价款可以调整;
理由:土方实际工程量与清单量量差:

故可以调整;
其中,不调整部分工程量:28000×(1+5%)=29400;
调整后土方价款:29400×32+(30240-29400)×32×0.95=96.63万元。

最新试题

某施工企业参加一建设项目投标,依据《建设工程工程量清单计价标准》等,编制了投标文件。 工程合同签订前,企业合约部召集相关

类型:简答题2026-04-03

某新建办公楼工程,建筑面积6850m2,地下两层,地上8层,框架结构,建筑总高35米。总承包单位搭设了双排扣件式钢管脚手

类型:简答题2026-04-03

某新建住宅楼工程建筑面积3600m²,地下2层,地上6层(装配式剪力墙结构),总高21m,竖向钢筋采用套筒灌浆连接,隔墙

类型:简答题2026-04-03

某工程,建设单位与施工单位签订了施工合同。经项目监理机构审核确认的施工总进度计划如图所示,各项工作均按最早开始时间安排且

类型:简答题2026-04-03

水泥粉煤灰碎石桩复合地基施工中应检查的项目有(  )。

类型:多选题2026-04-03

根据《国务院关于调整完善工业产品生产许可证管理目录的决定》(国发〔2024〕11号),对(  )等产品实施工业产品生产许

类型:多选题2026-04-03

套筒灌浆连接接头应进行(  )。

类型:多选题2026-04-03

下列属于石材幕墙的是(  )。

类型:多选题2026-04-03

厚型防火涂料,宜在涂层内设置与钢构件相连的钢丝网或其他相应的措施的情形包括(  )。

类型:多选题2026-04-03

含有(  )的防冻剂,严禁用于办公、居住等有人员活动的建筑工程。

类型:多选题2026-04-03
