市政公用工程管理与实务

简答题背景资料:
某公司承建一项城市主干道入地改造工程。标段全长1.1千米,包含新型U型槽段和闭合框架段,基坑支护采用钻孔灌注桩+锚索+隔水帷幕,部分区段基底碎石桩处理,正方形布桩,间距2.0m。U型槽段施工范围内有电力线路,施工合同约定专业工程暂估价500万元用于电力迁改工程。U型槽段横断面如下图。

进行“三通一平”后,碎石桩、钻孔灌注桩、隔水帷幕分段平行施工,结构A完成施工经检验合格后,浇筑15厘米厚混凝土垫层,施工U型槽结构。
施工中发生如下事件:
事件一:开工后,施工单位与建设单位共同考察市场,选定电力迁改专业工程承包单位。
事件二:碎石桩处理地基完成施工后,项目部对碎石桩复合地基填料量、孔深等主控项目进行检验。
【问题】
1、写出三通一平的内容。
2、写出结构层A的名称
3、事件一中选定电力迁改专业工程承包单位的做法是否妥当?请说明理由。
4、碎石桩有哪几种成桩方法?

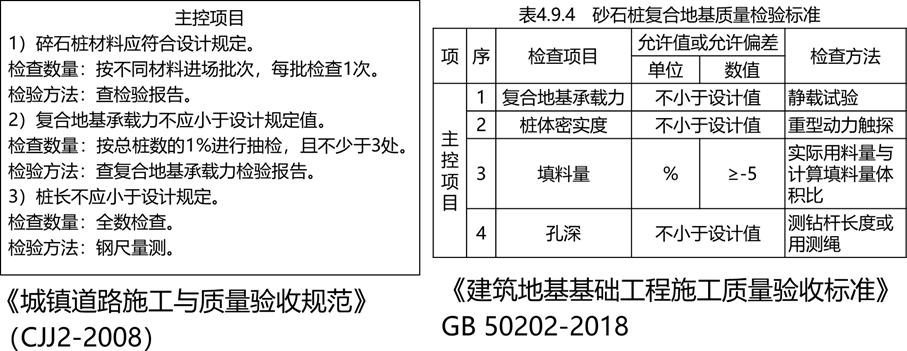

5、事件二中,补充碎石桩复合地基检验的其他主控项目和检验方法。

参考答案:暂无进入在线模考
1、通水,通电,通路,场地平整
2、A:褥垫层
【解析】在碎石桩处理地基后,通常会设置褥垫层,其作用是保证桩、土共同承担荷载,调整桩土荷载分担比,减少基础底面的应力集中等,然后再在其上浇筑混凝土垫层及 U 型槽结构。
3、不正确,因为该专业工程暂估价为500万元,应当采取招投标的方式确定承包单位。
【解析】根据《必须招标的工程项目规定》(由中华人民共和国国家发展改革委员会令第16 号发布)相关要求,从2018年6月1日起凡属于该规定范围内的项目,施工单项合同估算价在400万元人民币以上的必须进行招标。
4、振动沉桩法,振冲置换法
5、

(1)复合地基承载力及其检验方法:静载试验。
(2)桩体密实度及其检验方法:重型动力触探。

你可能感兴趣的试题

1背景资料
某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B两个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m,上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。原施工单位甲公司承担A标段,该标段施工现场系既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段,新建桥下净空高度达13.3m(见图)。

甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公司利用既有公路做为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工通知单。
问题:
1、原施工组织设计中,主要施工资源配置有重大变更调整,项目部应如何处理?
2、满足支架法施工的部分条件指的是什么?
3、B标支架搭设场地是否满足支架的地基承载力?应如何处置?
4、支架搭设前技术负责人应做好哪些工作?桥下净高13.3m部分如何办理手续?
5、支架搭设完成和模板安装后用什么方法解决变形问题?支架拼装间隙和地基沉降在桥梁建设中属于哪一类变形?
6、跨越既有高架部分的桥梁施工需要到什么部门补充办理手续?

2以下有关水泥混凝土路面各类接缝说法,正确的是( )。

A.横向接缝可分为横向缩缝、胀缝和横向施工缝
B.快速路、主干路的横向缩缝应加设拉杆
C.胀缝上部安装胀缝板,下部安装传力杆并灌填缝料
D.横向缩缝采用切缝机施工,宜在路面混凝土终凝后进行
