简答题 案例分析
2025-10-28

I土木建筑工程
背景资料:
某别墅部分设计如题5-I-1图~题5-I-5图所示。该工程为混合结构,建筑面积为338.23m²,室外地平面标高为-0.450m,檐口标高为6.600m。墙体为MU25普通黏土砖墙。

采用M7.5混合砂浆砌筑,砖墙除注明外均为240mm厚,外墙外侧均做35mm厚聚苯颗粒保温层(弧形处墙不计保温,即不考虑2~3轴与B轴相交处的墙)。楼板均为120mm厚C25现浇混凝土楼板。工程做法详见题5-I-1表。
工程量计算说明:
1.内墙门窗侧面、顶面和窗底面均抹灰后刷乳胶漆,其乳胶漆计算宽度均按100mm计算,并入内墙面刷乳胶漆项目内。
2.贴块料的内墙,其门窗侧面、顶面和窗底面要计算,宽度均按150mm计算,归入零星项目。
3.门洞侧壁不计算踢脚线。
4.所有房间室内门的洞口尺寸均按900mm×2100mm计算;所有北面外墙上窗的洞口尺寸按1500mm×1800mm,窗台高900mm。
5.厨房装修流程:墙面→地面→天棚。





问题:

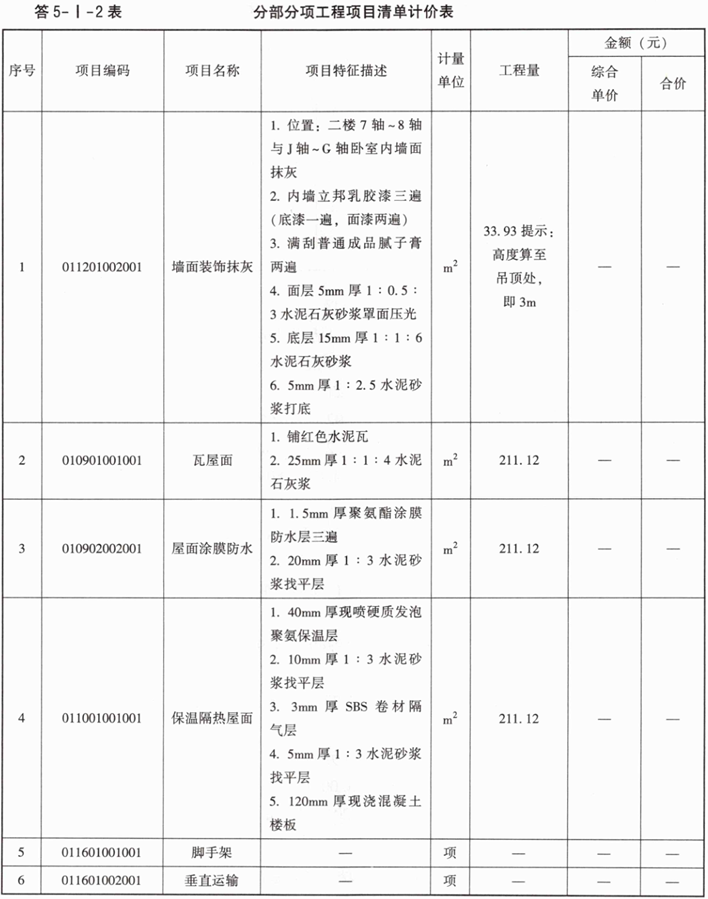

1.依据现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,填写题5-I-2表“分部分项工程工程量计算表”(计算结果均保留两位小数)。

2.根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024、《房屋建筑与装饰工程工程量计算标准》GB/T50854-2024及题5-I-3表,补充完成该分部分项工程项目清单计价表,见题5-I-4表(画“—”处不要求填写)(计算结果均保留两位小数)。


3.根据工人房水泥砂浆地面的清单项目特征(题5-I-5表),施工企业的定额消耗量及市场资源价格表详见题5-I-6表~题5-I-9表,已知该企业的管理费费率为12%(以工料机和为基数计算),利润率和风险系数为4.5%(以工料机和管理费为基数计算),计算水泥砂浆地面的清单综合单价,并填写完成清单计价表。




4.假定该工程分部分项工程项目费为175000元;措施项目中的安全生产措施费按分部分项工程费的1.0%计取;其他措施项目费按分部分项工程费的2.5%计取;基坑降水专业工程暂估价为5500元;暂列金额1万元;增值税税率按9%计取。按《建设工程工程量清单计价标准》GB/T50500—2024的要求,列式计算安全生产措施费、措施项目费、增值税;并在题5-I-10表“单位工程最高投标限价汇总表”中填写该单位工程最高投标限价。

 (上述问题中提及的各项费用均不包含增值税可抵扣进项税额。所有计算结果均保留两位小数)

参考答案

暂无

答案解析

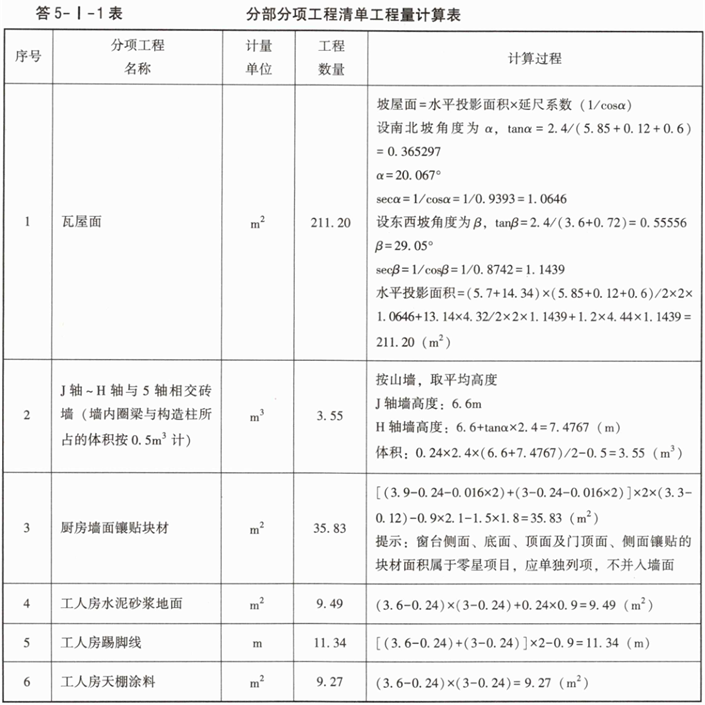

问题1:
见答5-I-1表。

问题2:
见答5-I-2表。

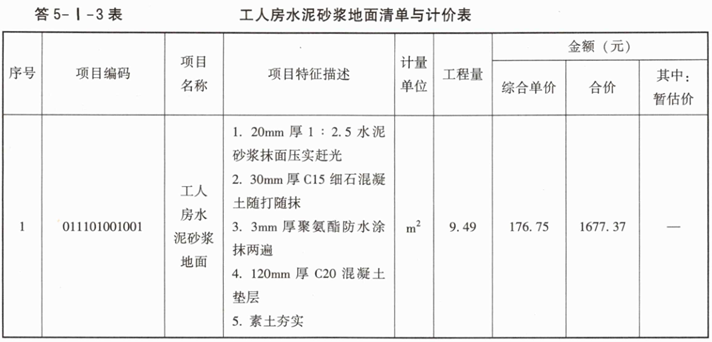

问题3:
见答5-I-3表。

解析思路:清单综合单价=方案费用/清单量
根据清单表中项目特征的描述,方案费用包括四部分内容:水泥砂浆面层;30mm厚细石混凝土层;3mm厚聚氨酯防水层;120mm厚混凝土垫层。
根据定额和基价表,四部分综合单价计算如下:
(1)水泥砂浆综合单价=[9.59×77+(2.02×480.66+150.2×0.42+3.86×7.85+22×3.44+23.94)]×(1+12%)×(1+4.5%)/100=22.27(元/m²)
(2)细石混凝土综合单价=[13.43×77+(4.04×380+41.64)+2.54]×(1+12%)×(1+4.5%)/100=30.59(元/m²)
(3)防水层综合单价=[32.24×77+(102.4×17+7.65×52+70.52)]×(1+12%)×(1+4.5%)/100=54.91(元/m²)
(4)混凝土垫层综合单价=[10.13×77+(10.10×400+84.97)+0.25×26.02]×(1+12%)×(1+4.5%)/10=574.84(元/m³)
以上四部分合价=22.27×9.49+30.59×9.49+54.91×9.49+570.74×9.49×0.12=1677.37(元)
工人房水泥砂浆地面清单综合单价=1677.37/9.49=176.75(元/m²)
问题4:
安全生产措施费:175000×1%=1750.00(元)
措施项目费:175000×(1%+2.5%)=6125.00(元)
增值税:(175000+6125+10000)×9%=17201.25(元)

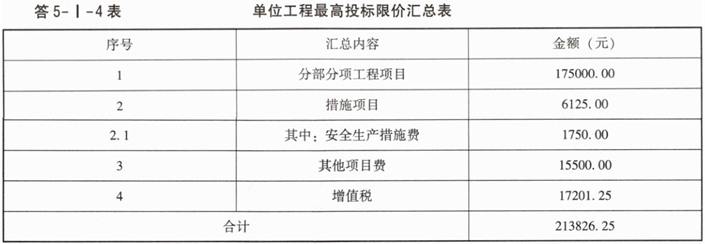

见答5-I-4表。


你可能感兴趣的试题

1 Ⅱ管道和设备工程
管道工程有关背景资料如下:
1.某化工厂试验办公楼的集中空调通风管道系统如题5-Ⅱ-1图所示。
2.假设集中空调通风管道系统工程量如下:
矩形风管500×30040m²、渐缩风管500×300/250×20018m²、圆形风管10m²。
3.集中空调通风管道系统相关分部分项工程量清单项目的统一编码见题5-Ⅱ-1表。


说明:
1.集中空调通风管道系统的设备为分段组装式空调器,落地安装,空调支架用角钢按47.05kg计,其中施工损耗为4%;图中标注尺寸标高以“m”计,其他均以“mm”计。
2.风管及其管件采用镀锌钢板(δ=0.75mm,咬口连接)现场制作安装。
3.风管系统中的软管接口、风管检查孔、温度测定孔、插板式送风口为现场制作安装。阀门、散流器为成品供应现场安装。
4.风管法兰、加固框、吊托支架制作安装,除锈后刷油两遍。每10m²通风管道制安中,风管法兰、加固框、吊托支架耗用钢材按52.00kg计,其中施工损耗为4%;每100kg风管法兰、加固框、吊托支架除锈后刷防锈漆两遍,耗用防锈漆2.5kg。
5.风管保温本项目不考虑。
4.该工程的安装定额相关数据资料见题5-Ⅱ-2表。

5.材料设备表见题5-Ⅱ-3表。

问题:
1.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定,按照题5-Ⅱ-1图所示内容,在答题卡上列式计算三种通风管道的清单工程量,矩形风管500×300上镀锌钢板消耗量,矩形风管上风管法兰、加固框、吊托支架的净用量及相应支架上的刷油消耗量。
2.根据背景资料2、3,以及题5-Ⅱ-1图及规定的管道安装技术要求,编列完成分部分项工程项目清单,填入题5-Ⅱ-4表中。

3.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,按照背景资料2、3、4中的相关数据,列式计算空调器安装项目的综合单价。
4.假设承包商购买材料时增值税进项税率为13%、机械费增值税进项税率为15%(综合)、管理和利润增值税进项税率为5%(综合);当镀锌钢板由发包人采购时,圆形风管φ250安装清单项目不含增值税可抵扣进项税额的全费用综合单价的人工费、材料费、机械费分别为38.00元、30.00元、25.00元,增值税税率按照9%计取。列式计算圆形风管φ250安装清单项目对应的全费用单价,以及承包商应承担的增值税应纳税额(单价)。
(计算结果有小数的均保留两位小数)
2 Ⅲ电气和自动化控制工程
工程背景资料如下:
1.题5-Ⅲ-1图所示为某标准厂房防雷接地平面图。
2.防雷接地工程的相关定额见题5-Ⅲ-1表。


说明:
1.室内外地平面高差0.60m,不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子的连接耗量。
2.避雷网采用25×4镀锌扁钢,沿屋顶女儿墙敷设。
3.引下线利用建筑物柱内主筋引下,每一处引下线均需焊接2根主筋,每一引下线离地平面1.8m处设一断接卡子。
4.户外接地母线均采用40×4镀锌扁钢,埋深0.7m。
5.接地极采用L50×50×5镀锌角钢制作,L=2.5m。
6.接地电阻要求小于10Ω。
7.图中标高单位以“m”计,其余均为“mm”。
3.该工程的管理费和利润分别按人工费的30%和10%计算,人工单价为95元/工日。
4.相关分部分项工程量清单项目统一编码见题5-Ⅲ-2表。

问题:
1.按照背景资料1~4和题5-Ⅲ-1图所示内容,根据现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,分别列式计算避雷网、避雷引下线(利用建筑物主筋作引下线不计附加长度)和接地母线的工程量,将计算式与结果填写在答题卡上,并在题5-Ⅲ-3表中计算和编制各分部分项工程的综合单价与合价。
2.设定该工程“避雷引下线”项目的清单工程量为120m,其余条件均不变,根据背景材料2中的相关定额,列式计算避雷引下线的综合单价。
3 某投资人拟投资A、B两个项目,其中A项目有关资料如下:
1.建筑工程费3500万元,设备全部为进口,设备货价(离岸价)为230万美元(1美元=7.2元人民币),国际运费率为7%,运输保险费率为3.6‰,银行财务费率为4.5‰,其余为其他从属费用和国内运杂费,合计6万元。安装工程费450万元。工程建设其他费用50万元。
2.项目建设前期年限为1年,项目建设期1年,运营期10年,建设期贷款利息估算为150万元,基本预备费率为10%,预计建设期物价年平均上涨率5%。
B项目经市场调研分析后,基础资料如下:
①建设投资估算6200万元,预计全部形成固定资产(包含可抵扣固定资产进项税额200万元)。
②建设期2年,运营期10年,项目建设投资来源为自有资金和贷款,贷款总额为3000万元,贷款年利率5%(按年计息),自有资金和贷款在建设期内均衡投入。建设投资借款还款方式为:运营期的前4年等额还本付息。
③项目固定资产使用年限10年,残值为420万元,直线法折旧。
④流动资金300万元由项目自有资金在运营期第1年投入(流动资金不用于项目建设期贷款的偿还)。
⑤设计生产能力为年产量70万件某产品,产品不含税售价为14元/件,增值税税率为17%,增值税附加税率为9%,所得税税率为25%,经营成本为220万元(不含进项税额),进项税额为60万元。
⑥运营期第1年达到设计产能的80%,该年的营业收入及所含销项税额、经营成本及所含进项税额均为正常年份的80%,以后各年均达到设计产能。
⑦在建设期贷款偿还完成之前,不计提盈余公积金,不分配投资者股利。
问题:
1.列式计算A项目进口设备购置费、价差预备费。
2.列式计算A项目的固定资产投资。
3.列式计算B项目的建设期利息、年固定资产折旧及项目运营期第1、2年应偿还的贷款本金和利息。
4.列式计算B项目运营期第1、2年的总成本费用(不含税)、所得税。
5.假设B项目的投资额、单位产品价格和年经营成本在初始值的基础上分别变动±10%时对应的财务净现值的计算结果见题1-1表。根据该表的数据列式计算各因素的敏感度系数,并对3个因素的敏感性进行排序。根据表中的数据绘制单因素敏感性分析图,列式计算并在图中标出单位产品价格的临界点。(计算结果均保留两位小数)
