不定项选择题
案例分析
2025-10-07

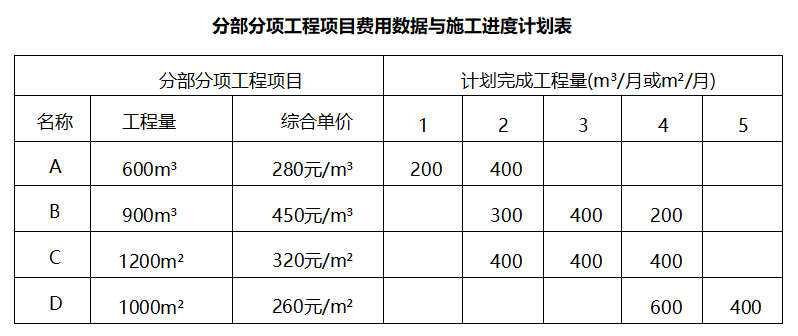

在原有报价利润不变的情况下,为争取中标,该施工单位压缩后的工期是()周,报价是()万元。
A.25
B.26
C.209
D.212.5
参考答案
B,C
答案解析
最高投标限价为210万,原报价为200万,只有10万的费用,因为要保持原有报价利润不变,所以,压缩的费用需要计入报价中去。C、M工作为关键工作,且费用最少。2×2.5+2×2=9万元。如果再压缩A就超过了最高投标限价,所以只能压缩CM。最终报价=200+9=209万元。最终压缩后的工期=30-4=26周。
