港口与航道工程

简答题问:
1.写出单一河道中的急弯险滩的整治方法。
2.施工通航安全保障方案中应包括哪些附图。
3.写出本工程钢丝石笼坝体抛筑可采用的方法。
4.本工程的补绘竣工水深图能否作为竣工验收的依据?说明理由。
5.根据水流条件,水下炸礁工程硬式扫床有哪几种方式?本工程宜采用哪种方式?说明理由。

参考答案:暂无进入在线模考
1.单一河道中的急弯险滩的整治应符合下列规定:
①挖除部分凸岸边滩,加大航道弯曲半径,必要时在凹岸深槽填槽或建潜坝,调整河床断面形态,改善水流条件。
②当凹岸有突嘴挑流时,在突嘴上游建丁坝或丁顺坝,将主流挑出突嘴,减缓扫弯水、泡漩水等不良流态。
③两岸有突出石梁交错的急弯险滩,以整治凸岸石梁为主。
注:阅卷答案可能仅需回答第①条即可。②③未作答暂时按照扣1分考虑。
2.包括工程水域航道示意图、施工水域占用示意图、施工水域周边设施关系图、航道布置及航标配布图等。
3.石笼坝体抛筑,宜采用分层平抛法施工,由坝根向坝头抛筑;河床抗冲性较强时,石笼坝体抛筑也可采用端进法。(注:按照背景,本工程为潜堤,答分层平抛法即可)
4.本工程补绘的竣工水深图可以作为竣工验收的依据。
理由:局部补挖后补绘的竣工水深图的补绘部分不应超过图幅中测区总面积的25%。补绘部分超过图幅中测区总面积的25%时,应对该图幅中的测区进行重测,并应重新绘图。本工程补绘部分比例为23%,故满足。
5.(1)扫床宜根据水流条件采用横扫或顺扫两种方式,流速不小于1.5m/s时宜用顺扫;流速大于1.5m/s时宜用横扫。
(2)本工程流速为2.0~2.5m/s,故宜采用横扫。

最新试题

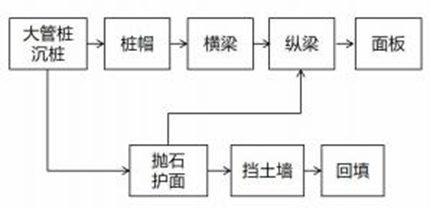

【背景资料】 某单位承揽的海港高桩梁板式码头工程,码头桩基是后张法预应力混凝土管桩(简称大管桩),上部结构由桩帽、横梁、

类型:简答题2026-07-08

【背景资料】 某施工单位中标一项港池疏浚工程,合同工期为180天,总疏浚工程量为135.46万m³,土质为泥页岩,疏浚土

类型:简答题2026-07-08

【背景资料】 某港口集装箱码头堆场工程,面积共计37.5万㎡。施工内容包括饮用水系统、消防系统、电力通讯系统、雨污水排放

类型:简答题2026-07-08

【背景资料】 某重力式码头,前沿为直立式码头岸壁,后侧为斜坡式防波堤,码头及防波堤典型断面示意见图1。码头岸壁采用沉箱结

类型:简答题2026-07-08

【背景资料】 某新建斜坡防波堤长为680m,自海岸延伸至海床-9.0m水深处,堤顶现浇混凝土胸墙兼做通向防波堤内侧码头的

类型:简答题2026-07-08

【背景资料】 某施工单位中标一项新建海港疏浚工程,工程内容包括港池与泊位疏浚,疏浚土全部用于吹填造地,疏浚土质为中密中粗

类型:简答题2026-07-08

【背景资料】 某感潮河段深水航道整治工程,主要工程内容为:建潜堤长7600m、丁坝6座和护岸长1100m。潜堤、丁坝为抛

类型:简答题2026-07-08

【背景资料】 某新建5万吨级高桩梁板式码头,码头由预制混凝土方桩、现浇桩帽,预制安装混凝土横梁、纵梁、面板、靠船构件及现

类型:简答题2026-07-08

【背景资料】 某海港挡沙堤,从防波堤外侧向海中延伸。堤身采用钢筋混凝土沉箱结构,沉箱安装于拋石基床上,拋石基床厚度为1.

类型:简答题2026-07-08

【背景资料】 某疏浚施工单位中标一项新建港池疏浚工程,设计底标高为-12.5m(当地理论深度基准面,以下同),施工期为2

类型:简答题2026-07-08
