全部题库 / 案例分析 / 试题详情
简答题 案例分析
2025-09-23

某工程项目发承包双方签订了施工合同,工期6个月。
合同中有关工程内容及价款约定如下:

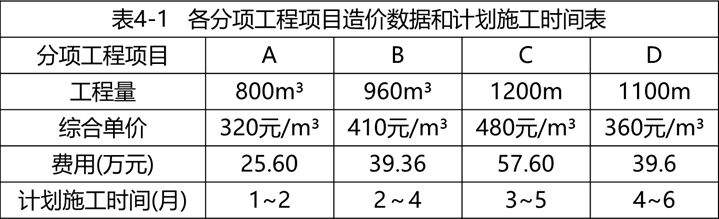

1.分项工程项目4项,总费用162.16万元,各分项工程项目造价数据和计划施工时间见表4-1。

2.措施项目费用21万元,其中安全生产措施费10万元。
3.竣工结算时,安全生产措施费根据计取基数变化一次性调整,安全生产措施费按不含安全生产措施费的税前工程造价变化额的3%调整,其余措施项目不予调整。
4.暂列金额为12万元。
5.管理费和利润为人、材、机费用之和的17%,增值税税率为9%。
有关工程价款结算与支付约定如下:
1.开工10日前,发包人按签约合同价(扣除安全生产措施费和暂列金额)的20%支付给承包人作为工程预付款(在施工期间第2~5月的每个月工程款中等额扣回),并同时将安全生产措施费工程款的70%支付给承包人。
2.分项工程项目工程款按施工期间实际完成工程量逐月支付。
3.除开工前支付的安全生产措施费工程款外,其余措施项目工程款按签约合同价,在施工期间第1~5月分5次等额支付。
4.其他项目工程款在发生当月支付。
5.在开工前和施工期间,发包人按每次承包人应得工程款的90%支付。
6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算总造价的3%)后20天内,一次性结清竣工结算款。
该工程如期开工,施工期间发生了经发承包双方确认的下列事项:
1.因发包人提供场地问题,B按计划施工当月工效降低,2、3、4、5月每月实际完成的工程量分别为200m³、320m³、320m³、120m³。分项工程B开工当月因物价上涨每立方米人工费和机械费增加40元。
2.发包人委托的施工设计图绿建预评价健康舒适指标评价分较低,为达到预期星级标准,将分项工程C的主材C1(消耗量1210㎡,不含税单价为150元/㎡)更换为带有绿建标识的新品牌同规格材料(消耗量不变,需要通过询价或聘请专家评审确定价格)。
3.施工期间第5月,发生索赔费用2.6万元。
其他工程内容的施工时间和费用均与原合同约定相符。
【问题】
1.签约合同价为多少万元?开工前发包人支付给承包人的工程预付款和安全生产措施费工程款分别为多少万元?
2.分项工程B的分部分项工程费增加多少万元?施工期间第2月,承包人完成分项工程项目工程费为多少万元?发包人应支付给承包人的工程进度款为多少万元?分项工程投资偏差和进度偏差为多少万元?
3.经过询价,甲、乙、丙、丁四家供应商对C1材料的不含税报价分别为165元/㎡、196元/㎡、205元/㎡、210元/㎡,评审专家意见为:甲供应商报价缺项,应采用其余3家报价加权(权重分别为0.5、0.3、0.2)平均数作为材料单价,计算C1材料单价。C分项工程费增加多少万元?
4.该工程项目安全生产措施费增减额为多少万元?合同价增加额为多少万元?如果开工前和施工期间发包人均按约定支付了各项工程款,则竣工结算时,发包人应向承包人一次性结清工程结算款为多少万元?

参考答案

暂无

答案解析

问题1:
签约合同价=(162.16+21+12)×(1+9%)=212.724(万元)
工程预付款=[212.724-(10+12)×(1+9%)]×20%=37.749(万元)
应支付的安全生产措施费工程款=10×(1+9%)×70%×90%=6.867(万元)
问题2:
B工作分部分项工程费增加=200×40/10000=0.8(万元);
2月份完成的分部分项工程费=25.6/2+200×410/10000+0.8=21.8(万元);
2月份支付的工程款=[21.8+(21-10×70%)/5]×(1+9%)×90%-37.749/4=14.695(万元);
分项工程投资偏差=-0.8×(1+9%)=-0.872(万元),投资增加0.872万元;
分项工程进度偏差=(200-960/3)×410/10000×(1+9%)
=-5.363(万元),进度延后5.363万元
问题3:
C1材料加权平均单价=(196×0.5+205×0.3+210×0.2)=201.500元/m³;
C增加的分项工程费,即增加的材料费=1210×(201.5-150)/10000=6.232(万元)
综合单价调整为=480+(201.5-150)×1210/1200=531.93(元/m³)
问题4:
安全生产措施费的变化额=(0.8+6.232+2.6)×3%=0.289(万元);
合同价增减额=(0.8+6.232+2.6+0.289-12)×(1+9%)=-2.266(万元);
应支付的竣工结算款=(212.724-2.266-0.289×1.09)×(1-90%)+0.289×(1+9%)=21.329(万元)

你可能感兴趣的试题

1 Ⅱ管道和设备工程
【背景资料】工程有关背景资料如下:

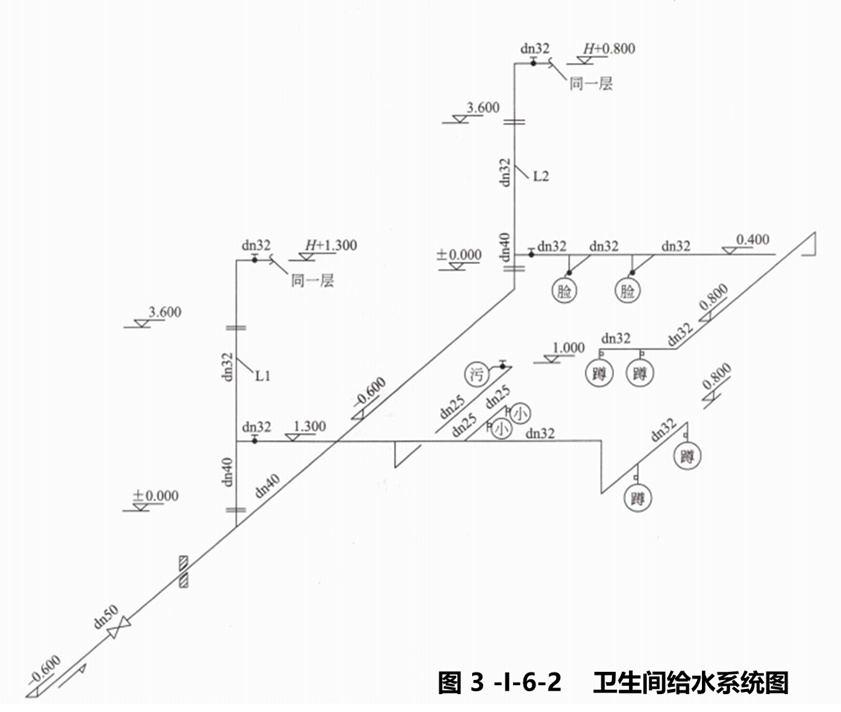

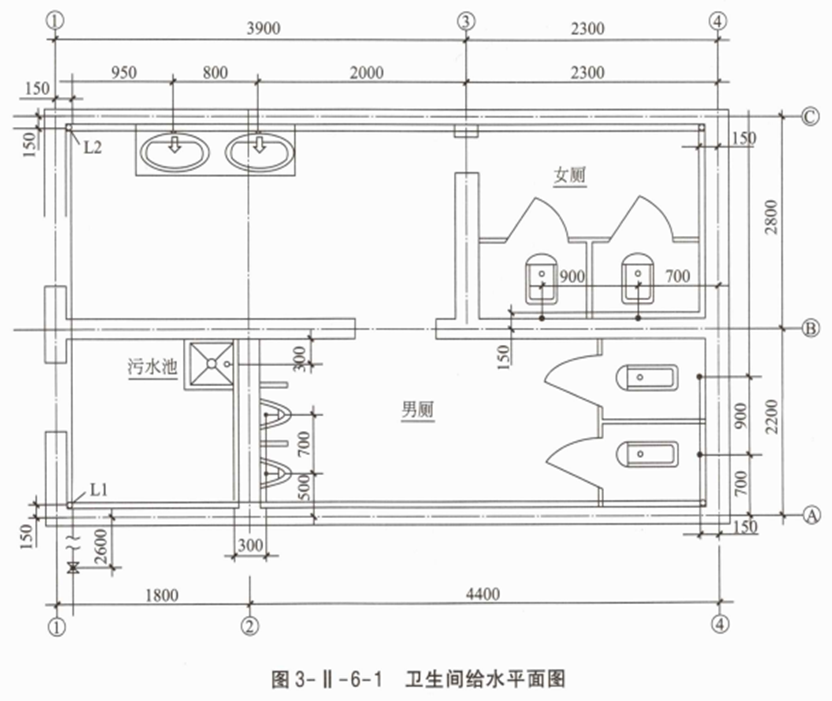

1.某工厂办公楼内卫生间的给水平面图及系统图
如图3-Ⅱ-6-1和图3-Ⅱ-6-2所示。


说明:
1.办公楼共二层,层高为3.6m,墙厚为200mm。
图中尺寸标注标高以“m”计,其他均以“mm”计。
2.管道采用PP-R塑料管及成品管件,热熔连接,成品管卡。
3.阀门采用螺纹球阀Q11F-16C,污水池上装铜质水嘴。
4.成套卫生器具安装按标准图集99S304要求施工,所有附件均随卫生器具配套供应。洗脸盆为单柄单孔台上式安装;大便器为感应式冲洗阀蹲式大便器,小便器为感应式冲洗阀壁挂式安装,污水池为成品落地安装。
5.管道系统安装就位后,给水管道进行水压试验。
2.假设按规定计算的该卫生间给水管道和阀门部分的清单工程量如下:PP-R塑料管:dn50直埋3.0m;dn40直埋5.0m,明设1.5m;dn32明设25m;dn25明设16m。阀门Q11F-16C:DN402个;DN252个。
其他安装技术要求和条件与图3-Ⅱ-6-1和图3-Ⅱ-6-2所示一致。

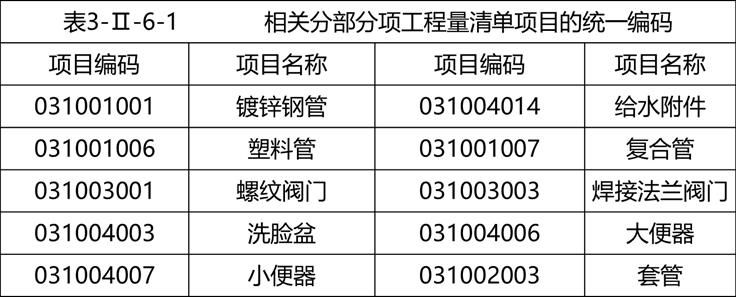

3.给水排水工程相关分部分项工程量清单项目的统一编码见表3-Ⅱ-6-1。

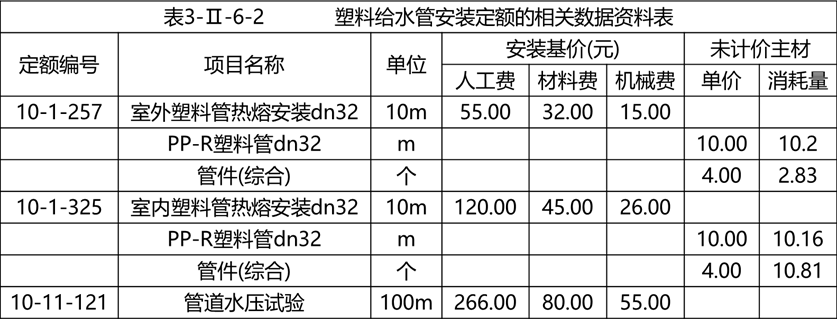

4.该工程的定额相关数据资料见表3-Ⅱ-6-2。

注:
1.表内费用均不包含增值税可抵扣进项税额。
2.该工程的人工费单价(包括普工、一般技工和高级技工)
综合为100元/工日,管理费和利润分别按人工费的60%和30%计算。
【问题】
1.按照图3-Ⅱ-6-1和图3-Ⅱ-6-2所示内容,按直埋
(指敷设于室内地平面下的管段)、明设分别列式计算给水
管道和阀门安装项目分部分项清单工程量。
计算要求:管道工程量计算至支管与卫生器具相连的分支三通或末端弯头处止。
2.根据背景资料2、3和图3-Ⅱ-6-1和图3-Ⅱ-6-2所示内容,按现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定,分别编制管道、阀门、卫生器具(污水池除外)安装项目的分部分项工程量清单,并填入答题卡表3-Ⅱ-6-3中。

3.根据背景资料2、3、4中的相关数据和图3-Ⅱ-6-1和图3-Ⅱ-6-2中所示要求,根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程消耗量定额》TY02-31—2015的规定,列式计算室内dn32PP-R塑料给水管道分部分项工程量清单的综合单价。
(计算结果保留两位小数)
2 Ⅲ电气和自动化控制工程
【背景资料】

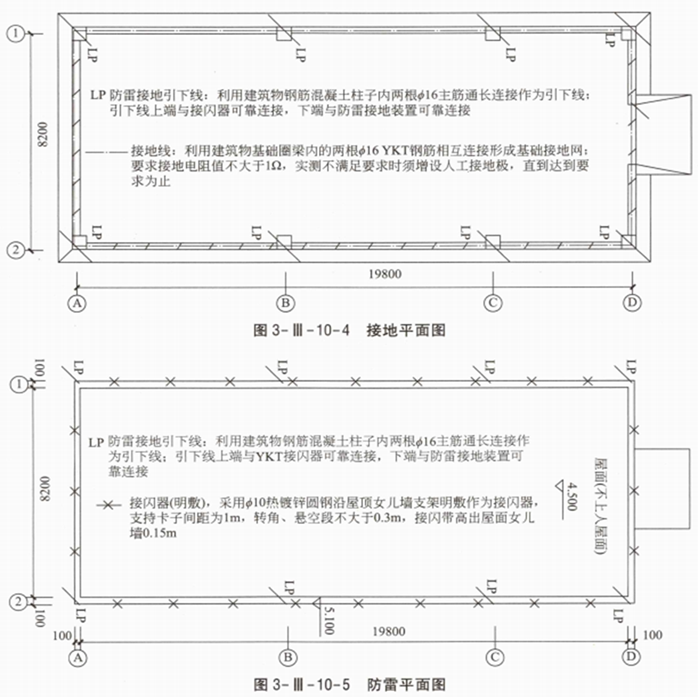

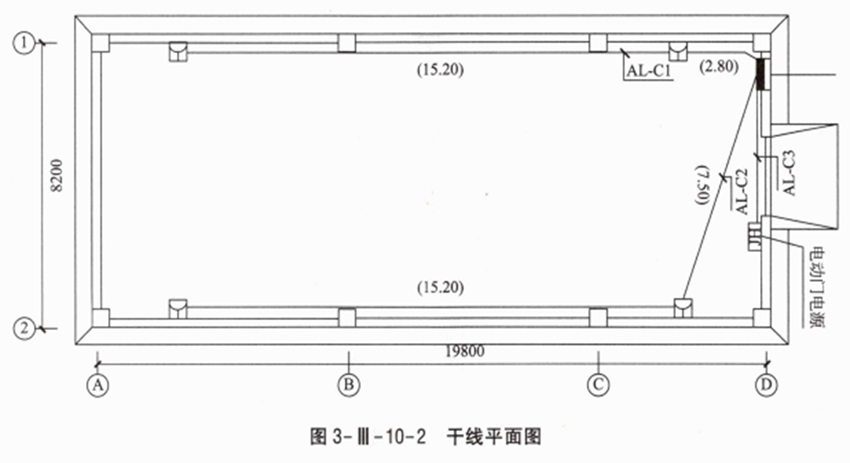

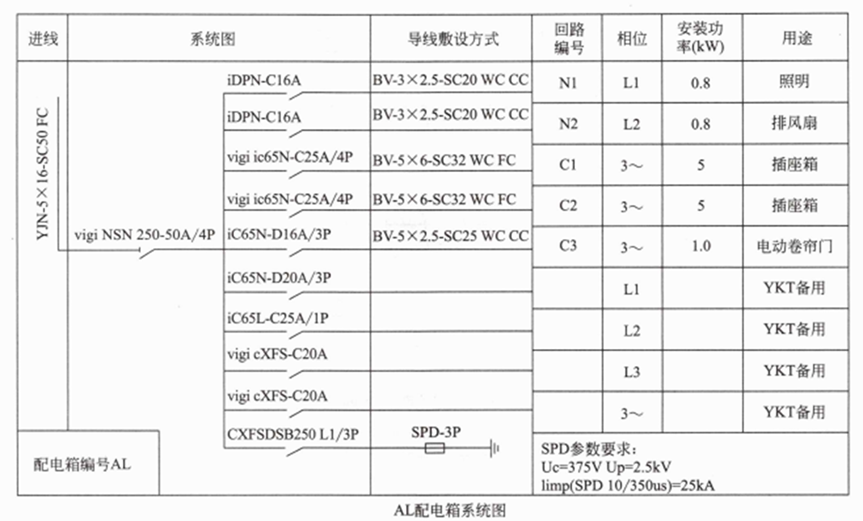

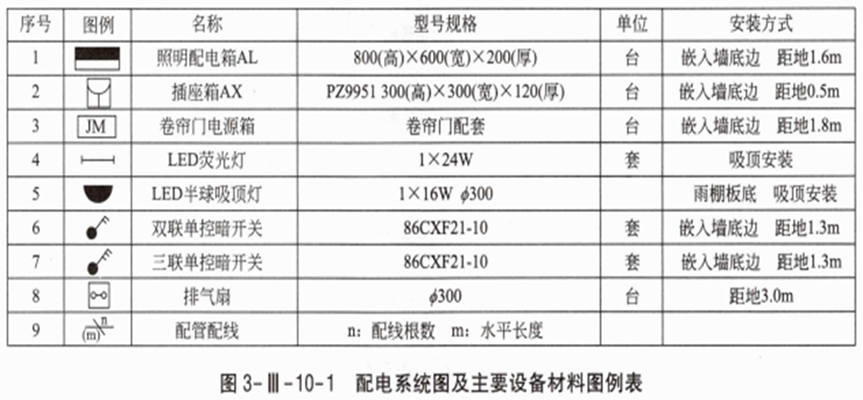

1.图3-Ⅲ-10-1为仓库配电系统图及主要材料设备图例表,图3-Ⅲ-10-2为干线平面图,图3-Ⅲ-10-3为照明平面图、图3-Ⅲ-10-4为接地平面图,图3-Ⅲ-10-5为防雷平面图。该建筑为砖混结构,平屋面,层高4.5m,屋面板厚度为120mm。
图中括号内数字表示线路水平长度,配管嵌入地面或顶板内深度均按0.05m计算。配管配线规格为:BV2.5、2~3根穿SC20、4~5根穿SC25。其余穿管规格按系统图。

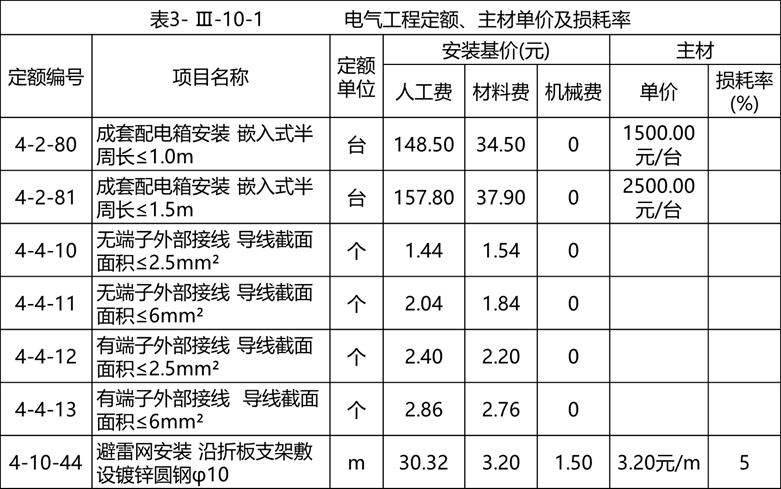

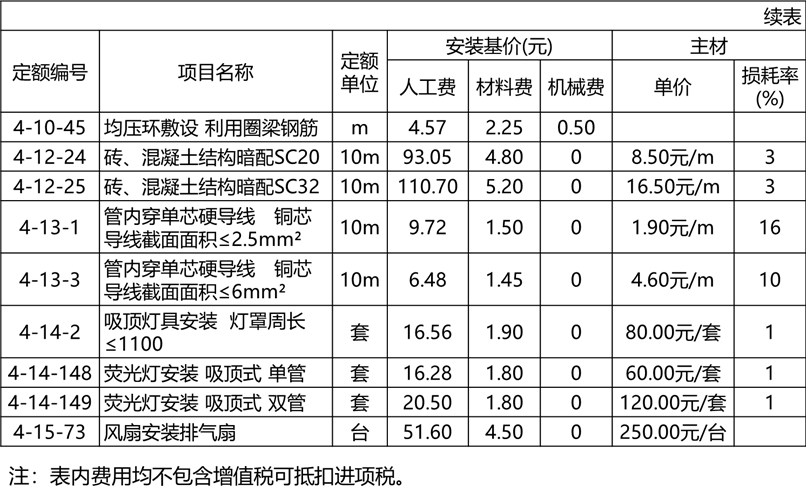

2.该工程的相关定额、主材单价及损耗率见表3-Ⅲ-10-1。


3.该工程的管理费和利润分别按人工费的40%和15%计算。

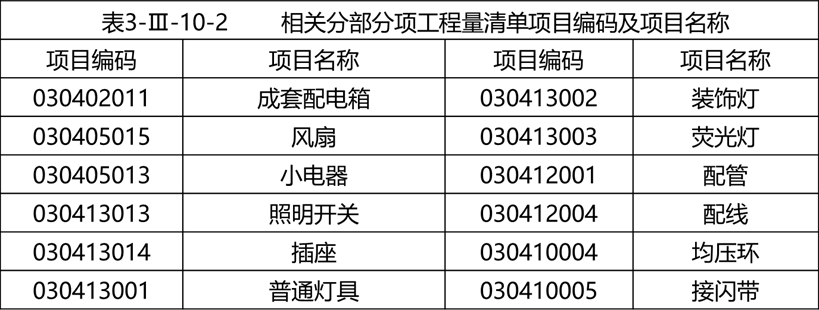

4.相关分部分项工程量清单项目编码及项目名称见表3-Ⅲ-10-2。

【问题】

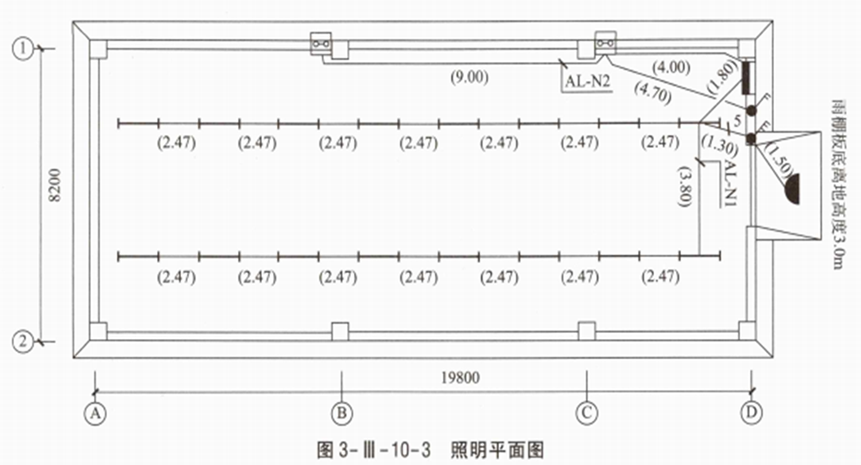

1.根据背景资料和图3-Ⅲ-10-1~图3-Ⅲ-10-5所示,根据《建设工程工程量清单计价标准》GB/T50500—2024和《通用安装工程工程量计算标准》GB/T50856—2024的规定,计算AL-N1、N2、C1、C2回路配管配线及本项目防雷接地系统均压环、避雷网的工程量,计算式与结果填写在答题卡上指定位置。





2.假定SC20清单工程量为80.00m,SC32清单工程量为50.00m,BV2.5清单工程量为280.00m,BV6清单工程量为300.00m,基础压环清单工程量为60.00m,φ10镀锌圆钢避雷网清单工程量为65.00m;其他工程量根据图纸计算,编制分部分项工程量清单,计算配电箱、各类灯具、配线等清单项目的综合单价与合价,完成答题卡表3-Ⅲ-10-3。

3.假定该分部分项工程费为35000.00元,其中人工费占分部分项工程费的20%,措施费1700.00元,其中安全生产措施费根据当地工程造价管理机构发布的规定按分部分项工程人工费的10%计取,计日工20个,综合单价300.00元/个,暂列金额5000.00元,专业工程暂估价8000.00元(含税),总承包服务费600.00元,增值税税率按照9%计取,按《建设工程工程量清单计价标准》GB/T50500—2024的要求,在答题卡表3-Ⅲ-10-4中列式计算该单位工程最高投标限价。(除特殊说明外,本题中各项费用均不含增值税可抵扣进项税)
(注:答题时不考虑配电箱的入户进线和配管,不考虑开关盒、灯头盒和接线盒等,计算过程和结果数据均保留两位小数)
3 Ⅰ土木建筑工程
【背景资料】

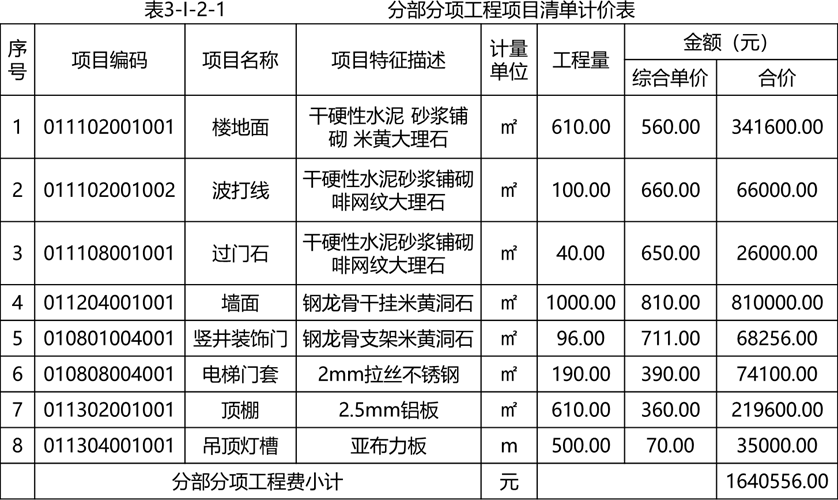

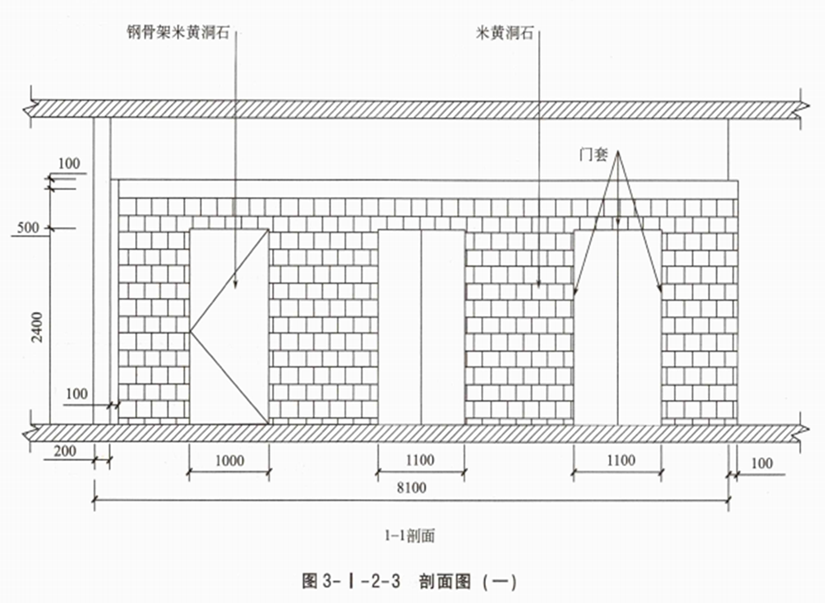

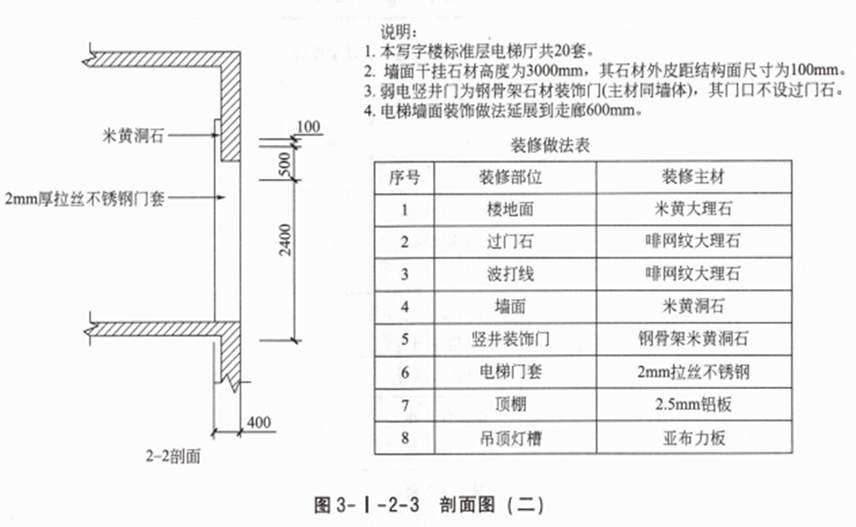

某写字楼标准层电梯厅共20套,施工企业中标的“分部分项工程项目清单与计价表”见表3-I-2-1。现根据图3-I-2-1~图3-I-2-3所示的电梯厅土建装修竣工图及相关技术参数,回答下列问题。





【问题】
1.根据工程竣工图纸及技术参数,按现行国家标准

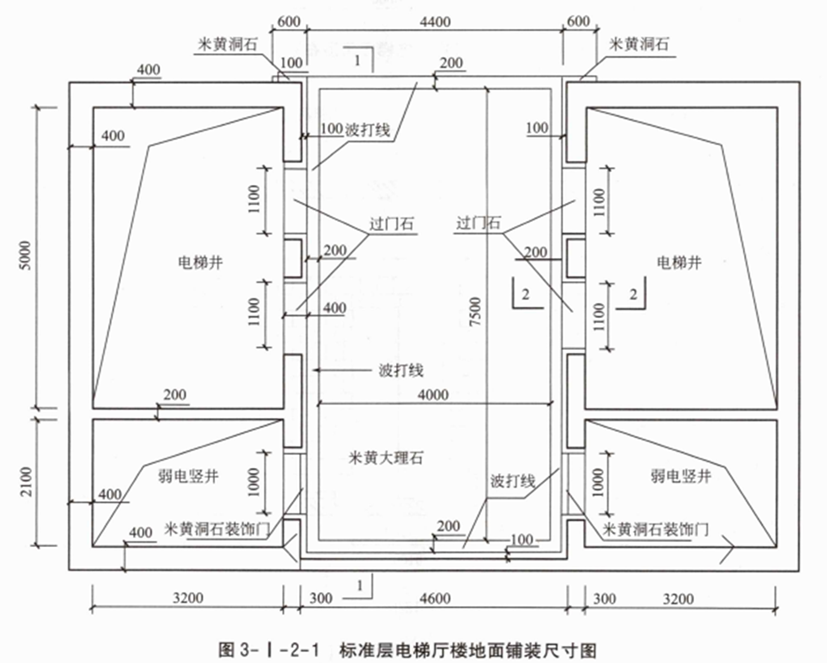

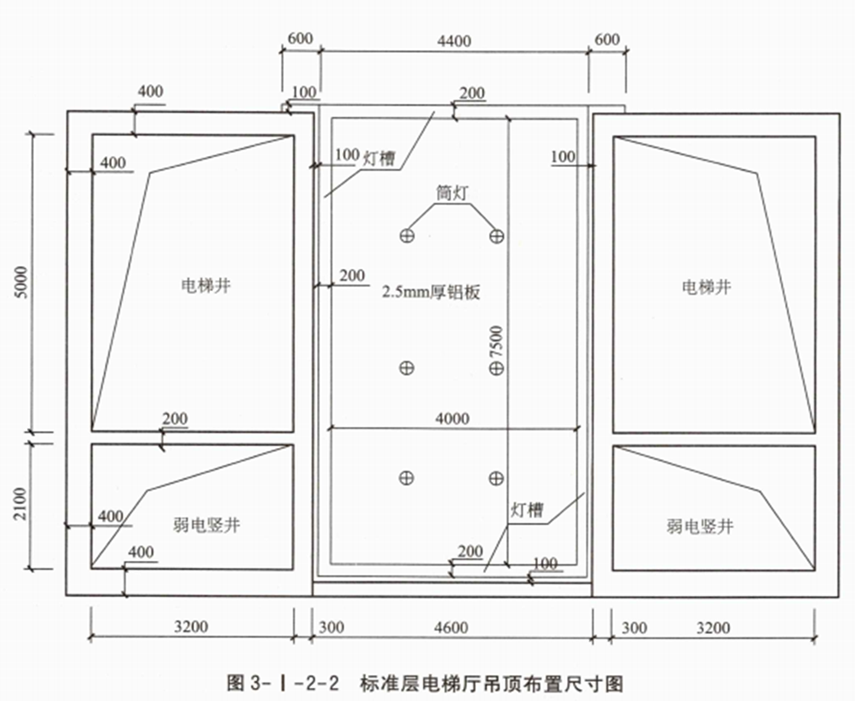

《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024的计算规则,在答题卡表3-I-2-2“工程量计算表”中,列式计算该20套电梯厅楼地面、墙面(装饰高度3000mm)、顶棚、门和门套等土建装饰分部分项工程的工程量(竖井装饰门内的其他项目不考虑)。

2.根据问题1的计算结果及合同文件中“分部分项工程项目清单计价表”的相关内容,按现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024的要求,在答题卡表3-I-2-3 “分部分项工程项目清单计价表”中编制该土建装饰工程结算。

3.按该分部分项工程竣工结算金额1600000.00元,安全生产措施费按分部分项工程结算金额的3.5%计取,其余措施项目清单结算金额为18000.00元,其他项目费为零,人工费占分部分项工程及措施项目费的13%,增值税税率按9%计取。按现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024的要求,在答题卡中列式计算安全生产措施费、措施项目费、增值税,并在答题卡表3-I-2-4“单位工程竣工结算汇总表”中编制该土建装饰工程结算。
(计算结果保留两位小数)
