(四)背景资料
某新建高速铁路大桥,桥梁跨径组合为6-32+1-(40+56+56+40)+2-32m。7~10跨跨越河流,其中,6号、10号墩位于河岸,7号、8号、9号墩位于河床中,其余墩台位于山地、水田。桥位处河流常水位水深为5m,流速为1.3m/s,洪水位水深为6m,平时通航。
桥梁基础设计为钻孔桩。其中:0号、12号台,1号~5号、11号墩设计为Φ100cm钻孔桩,桩长均为40m,钻孔穿越中砂、粗砂层,细圆砾土,部分进入全风化花岗岩层;6号~10号墩设计为Φ200cm钻孔桩,桩长均为60m,钻孔穿越覆盖土层,进入弱风化岩1.5m以上。
桥梁施工中发生了以下事件:
事件1:公司要求项目经理部在公司自有冲击钻机、旋转钻机中选择进场钻孔设备。
事件2:5号墩2号桩钻孔达到设计深度后进行了清孔,清孔后随即下钢筋笼,安装导管后即刻开始浇筑水下混凝土。浇筑过程中发现有钢筋笼上浮现象。
事件3:在6号墩3号桩混凝土灌筑时,采用Φ30cm、每节长2.5m的导管。为保证首批混凝土注入后导管在混凝土中满足规范最小埋置深度要求,在施工现场准备了3m³容量的首批混凝土储料斗。当混凝土浇筑面达到桩顶设计高程时,结束该桩混凝土灌筑。

【问题】
1.根据背景资料,指出Φ100cm和Φ200cm桩基钻孔分别应选用的设备,并说明理由。
2.写出6号~10号墩桩基及承台施工方案,并说明8号墩基础施工工序流程。
3.事件二中的做法是否有不妥之处,如有请指出并写出正确做法。
4.分析事件二中造成钢筋笼上浮的原因可能有哪些?
5.指出事件3中6号墩3号桩混凝土浇筑的错误之处,并说明理由。

参考答案

暂无

答案解析

1.Φ100cm桩基钻机类型:旋转钻机。
Φ200cm桩基钻机类型:冲击钻机。
理由:(1)旋转钻机特点是护壁效果好,不易造成塌孔,适用于易造成塌孔的中粗砂地层;因该工程Φ100cm桩基处在中粗砂地层,所以Φ100cm桩基适合选择旋转钻机。
(2)冲击钻机特点是对硬质岩层钻孔效率高,适用范围较为广泛;因该工程Φ200cm桩基处在弱风化岩层,所以Φ200cm桩基适合选择冲击钻机。

2.6号~10号桩基及承台施工方案:桩基采用搭设施工栈桥及钻孔平台施工;承台采用钢板桩围堰施工。
8号墩基础施工工序流程:栈桥搭设→钻孔平台搭设→钢护筒下沉→钻孔、钢筋笼安装、灌桩→钢板桩打入及闭合→清淤和混凝土封底→抽水、分层施作内支撑、凿桩头→承台混凝土浇筑、养护。

3.安装导管后即刻开始浇筑水下混凝土不妥;
正确做法:安装导管后应再次检查沉渣厚度,如果沉渣不满足要求,需要进行二次清孔后,才可以进行水下混凝土浇筑。

4.可能造成钢筋笼上浮的原因:
(1)混凝土流动性偏小,浇筑过程中对钢筋向上的冲击力过大;
(2)当混凝土面接近和初进入钢筋骨架时,混凝土浇筑速度过快;
(3)导管在混凝土内埋置深度过高,减小了混凝土对钢筋骨架的握裹力;
(4)导管提升中卡住钢筋笼上浮。

5.6号墩3号桩混凝土浇筑的错误之处及理由:
(1)错误之处:首批混凝土储料斗选择不当。
理由:按照规范要求,首批混凝土浇筑后导管埋深不得小于1m,3m³储料斗不能满足该要求。
(2)错误之处:桩基混凝土浇筑面只达到桩顶设计标高做法不对。
理由:按照规范要求,桩基浇筑标高应高出桩顶设计标高0.5~1m,才能保证桩头浮浆凿除后桩顶混凝土满足强度要求。

你可能感兴趣的试题

1 (五)背景资料
某集团公司承建普速铁路综合第一标段。主要项目内容有:路基、桥涵、隧道、电力、电力牵引供电、通信及信号工程。
部分工程情况如下:隧道3座,均为双线隧道。其中2号隧道起止里程为DK30+600~DK32+500,长度1900m。进、出口各设明洞1处,均为偏压明洞。最大埋深约130m,洞身围岩为Ⅲ、Ⅳ、Ⅴ级石英砂岩、砂岩、绢云母片岩,局部夹少量页岩,岩体较破碎。
施工过程中发生以下事件:
事件1:为满足施工需求,拟现场建设混凝土拌合站。项目经理部工程部编制了拌合站现场平面布置和场区内牌图设置规划方案。方案内容为:拌合站内规划布置混凝土搅拌机组区、保障系统区、办公区和生活区;场区内设置施工现场平面图、工程概况牌、管理人员名单、消防保卫牌及监督电话牌。该方案经项目技术负责人审核,认为规划方案内容不全,要求修改完善。
事件2:隧道衬砌混凝土配合比设计中,首先根据规范规程与经验统计数据确定了初步配合比,为按照20L混凝土进行拌合试配,其相应的材料用量如下表1所示。

经过试配后,增加了3%的砂,5%的水泥浆后合易性合格。此时实测的混凝土表观密度为2430kg/m³。

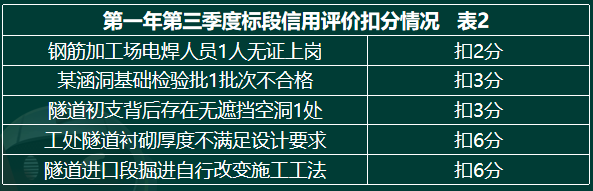

事件3:根据铁路建设项目施工企业信用评价办法,信用评价得分是从基础分中减去项目日常检查扣分和不良行为扣分,加上标准化绩效管理考评得分。在开工第一年第三季度建设单位组织的信用评价考核过程中,标段信用评价扣分情况见表2。

事件4:接触网弹性吊索安装前,项目经理部对施工队进行了技术交底,要求弹性吊索安装应按自下锚侧向中心锚结的顺序进行安装,一个锚段只能有两个作业面;弹性吊索紧固张力时,弹性吊索张力紧线器应位于中心锚结侧,以改善接触网悬挂点的弹性,降低受电弓的离线率,提高取流质量。
事件5:项目经理部编制了信号工程施工方案,具体施工程序为:电缆线路复测→光电缆敷设→A→室外箱盒安装配线→B→室内设备安装配线→室内外设备自检、单体调试→C→室内外联锁试验→竣工验收。

【问题】
1.针对事件1,完善拌合站现场平面布置和场区内牌图设置规划方案中缺少的内容。
2.针对事件2,计算基准混凝土配合比,以每方混凝土需要多少材料来表示。(单位为kg、计算结果保留1位小数)
3.针对事件3,计算第三季度信用评价不良行为扣分值。
4.针对事件4中技术交底内容的不妥之处,给出正确做法。
5.针对事件5,写出A、B、C所代表的工序名称。
A.运营管理单位
B.建设单位
C.施工单位
D.监理单位
A.换浆法清孔
B.吸泥法清孔
C.掏渣法清孔
D.高压射风(水)铺助清孔
