港口与航道工程

简答题某新建港口工程,其中包括一条600m长防波堤,二座1万吨级码头。防波堤为抛石斜坡堤结构,采用10~300kg开山石抛填堤心,100~150kg块石抛填护底,400~500kg块石抛棱体,3t扭王字块护面。其中,护底块石厚度为1000mm,棱体块石厚度为1430mm,如图5-1所示。
码头为重力式沉箱结构。经过技术经济比较确定:(1)基槽采用抓斗挖泥船开挖。(2)沉箱在距离施工现场15km预制场预制。
已知沉箱为矩形,不带前后脚趾,平立面均轴对称,尺寸为13m×10m×15m(长×宽×高)。沉箱隔墙厚均为0.25m,舱格在长度方向布置3个,沿宽度方向3排,共9个,底板厚度0.4m,见图5-2。经计算,项目浮运拖带时,为了保证沉箱浮游稳定,舱内采用海水压载,压舱水在舱内的净高度取4m。沉箱拖带航程中,波高为0.5m~0.8m。采用740kW拖轮顺流拖带,拖轮速度为3.5kn,水流流速为0.8m/s。(沉箱钢筋混凝土重度取25kN/m³,海水重度取10.25kN/ m³)。

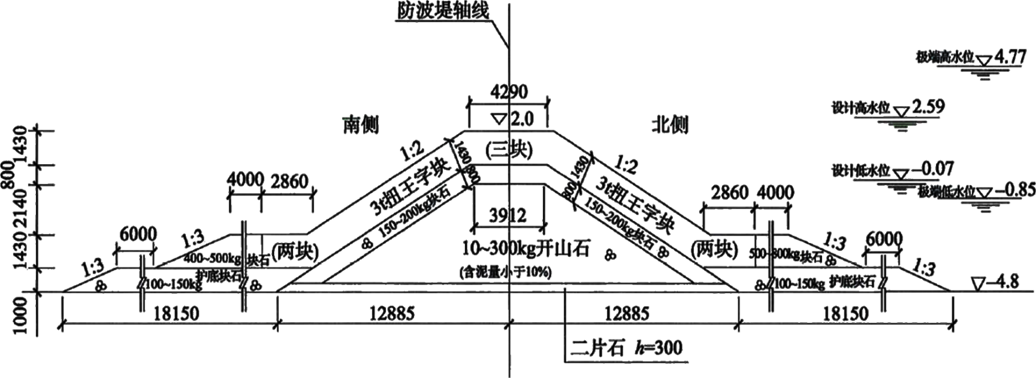

图5-1 斜坡堤断面图

图5-2 沉箱平面图
由于工程所在地,7~10月有台风,故项目编制了防台预案。
问题:
1.根据断面图,计算斜坡堤单侧护底块石延米工程量。(四舍五入,计算结果保留整数)
2.绘制抓斗挖泥船施工工艺流程图。
3.抓斗挖泥船分段长度根据哪些因素确定?其大小应如何确定?
4.写出沉箱在预制场水平运输方法和下水方法。
5.计算沉箱海上拖带其拖带力的大小(计算结果四舍五入,保留2位小数,重力加速度g取9.8m/s2)。
6.水上防台单位在Ⅳ级防台—防台戒备阶段应做好哪些工作?

参考答案:暂无进入在线模考
1.
根据断面图,斜坡堤护底块石外坡1:3,内坡1:2,厚度为1000mm,
由于下底宽18150mm,则上底宽=18150-1000×3+1000×2=17150mm。
故延米工程量=(18150+17150)÷2×1000=17.65m³

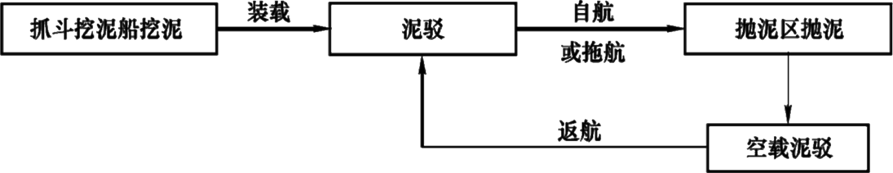

2.

3.
水平运输方式有:纵横移轨道台车运输、气囊滚动运输、滑板运输、气垫运输、水垫运输。
下水方式:固定斜坡滑道斜架车下水、干船坞灌水沉箱起浮下水、土坞灌水沉箱起浮下水、浮船坞接运下水、坐底浮坞平潜下水、起重船吊运下水、半潜舶艏倾下水、气囊出运下水。
4.
抓斗挖泥船作业,其分段的长度取决于定位边缆长度和水流流向,顺流施工取艏边缆起始长度的75%,逆流施工取艏边缆起始长度的60%。
5.
沉箱舱格长=(13-0.25×4)÷3=4m;
沉箱舱格宽=(10-0.25×4)÷3=3m。
故沉箱体积V=10×13×15-3×4×(15-0.4)×9=373.2m³
沉箱重力=373.2×25=9330kN
压舱水重力=3×4×4×9×10.25=4428 kN
设沉箱吃水高度为T(m),则:13×10×T×10.25=9330+4428
解出:T=10.32m
水阻面积:A=10×(10.32+0.6×0.8)=108㎡
对水航速V=3.5×1.852×1000÷3600-0.8=1.0m/s
故拖带力=108×10.25×12÷(2×9.8)×1=56.48kN
6.
水上防台单位在Ⅳ级防台—防台戒备阶段应做好下列工作:
①关注台风动向,做好防台准备。
②各船舶应对防台设备和属具进行一次一般性检查。
③无动力船舶应落实防台拖轮,提前做好防台准备。
④船舶代理单位和码头单位应及时将防台信息告知相关船舶。

你可能感兴趣的试题

1在研究时期的水位累积曲线(历时曲线)上相当于历时50%的水位是()。

A.平均水位
B.正常水位
C.枯水位
D.中水位

3关于地形图和水深图的说法,正确的是()。

A.潮位越高水深图表示的水深越大
A.潮位越高水深图表示的水深越大
B.等高线的密度越小,表示底面坡度越大
B.等高线的密度越小,表示底面坡度越大
C.比例尺越大,反映测区的地形越详细,越精确
C.比例尺越大,反映测区的地形越详细,越精确
D.比例尺是图上直线长度与地面上相应直线长度之比
D.比例尺是图上直线长度与地面上相应直线长度之比

最新试题

南方沿海某LNG码头工作平台为高桩墩台结构,墩台平面尺寸为30m×40m,顶标高+6.2m,底标高+4.2m,墩台中有两

类型:简答题2026-06-15

 某海港集装箱码头,采用沉箱重力式结构,码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.

类型:简答题2026-06-15

某航道局承担某港3万吨级航道疏浚工程,采用1艘4500m³耙吸式挖泥船施工。开工前,施工单位和建设单位按同一浚前水深图计

类型:简答题2026-06-15

某海港围填造地工程分两期实施,总投资约55亿元,一期工程由围堤和A区吹砂工程组成,二期工程为B区吹砂工程,其中一期工程已

类型:简答题2026-06-15

某吹填工程,吹填区面积2.54万m2,吹填总容量2000万m³,分为ABC三个区。A区0.9km2,容量750万m³。B

类型:简答题2026-06-15

某施工单位中标一项新建海港疏浚工程,工程内容包括港池与泊位疏浚,疏浚土全部用于吹填造地,疏浚土质为中密中粗砂。施工单位采

类型:简答题2026-06-15

某20万吨级单向航道扩建工程。施工单位选用12000m³自航耙吸挖泥船采用单点定位方式将疏浚土全部吹填到码头后方的吹填区

类型:简答题2026-06-15

某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m,设计底宽250m,设计边坡1:8,航道

类型:简答题2026-06-15

航道整治工程,炸礁之后采用抓斗挖泥船清渣。在清理最后一层石渣时,抓斗需挖至-12.3m(理论深度基准面作为起算面,以下同

类型:简答题2026-06-15

航道整治工程,采用水上抛枕的方式护底。抛填前测得抛填区泥面高程为-8.4m~-9.6m(理论深度基准面作为起算面,以下同

类型:简答题2026-06-15
