建筑工程管理与实务
简答题某住宅楼,框剪结构,地下1层,地上16层,建筑面积1.9万㎡,合同工期28个月。

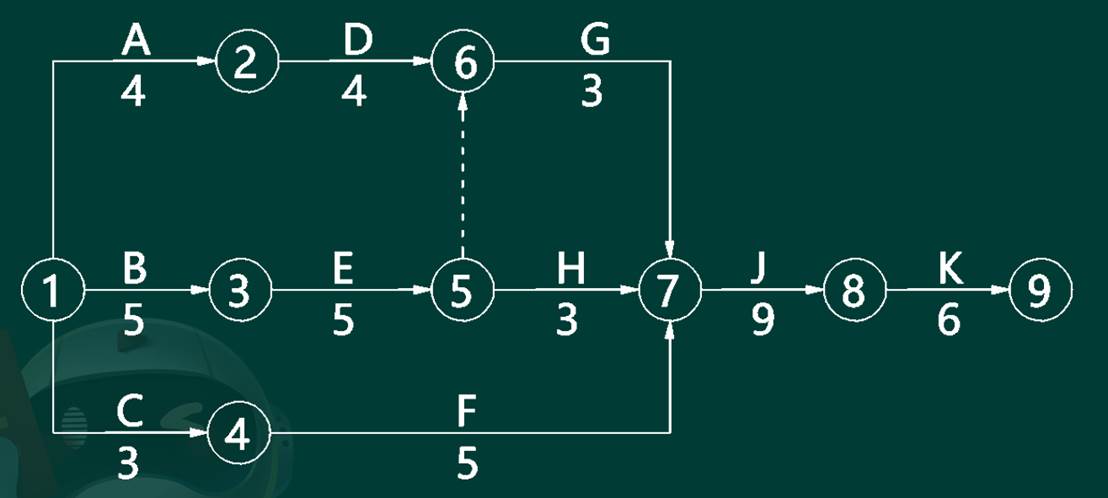

施工项目部编制了施工总进度计划如下图所示(单位:月)。同时编制了J、K工作的流水施工横道图。该计划审核时,工程师提出工作E、G需要共用一种重型起重设备,计划该设备先供给E使用,E工作完成后再供给G使用,于是修改原施工总进度计划。


在工程施工进行到第7个月时,因建设单位提出设计变更,导致D工作停止施工4个月。在G工作开始前,为了缩短工期,施工总承包单位决定将原施工方案中J、K两项工作组织最大限度搭接施工。同时保持原施工方案中J、K两项工作的等节奏流水施工。
结构施工采用扣件式钢管落地外脚手架方案,一定高度时采用悬挑钢梁卸载。脚手架工程专项施工方案中规定:脚手架计算书包括受弯构件强度,连墙件的强度、稳定性和连接强度,立杆地基承载力等计算内容;绘制设计图纸包括脚手架平面、立(剖)面图(含剪刀撑布置),垂直施工机械及其他特殊部位布置及构造图等。
项目完成后,公司对项目部进行项目管理绩效评价,评价过程包括成立评价机构、确定评价专家等四项工作;评价的指标包括安全、质量、成本等目标完成情况,和供方管理有效性、风险预防与持续改进能力等管理效果。最终评价结论为良好。
【问题】
1.绘制修改后的施工总计划图,修改后的总进度计划工期能否满足合同工期要求?写出进度计划调整的内容。

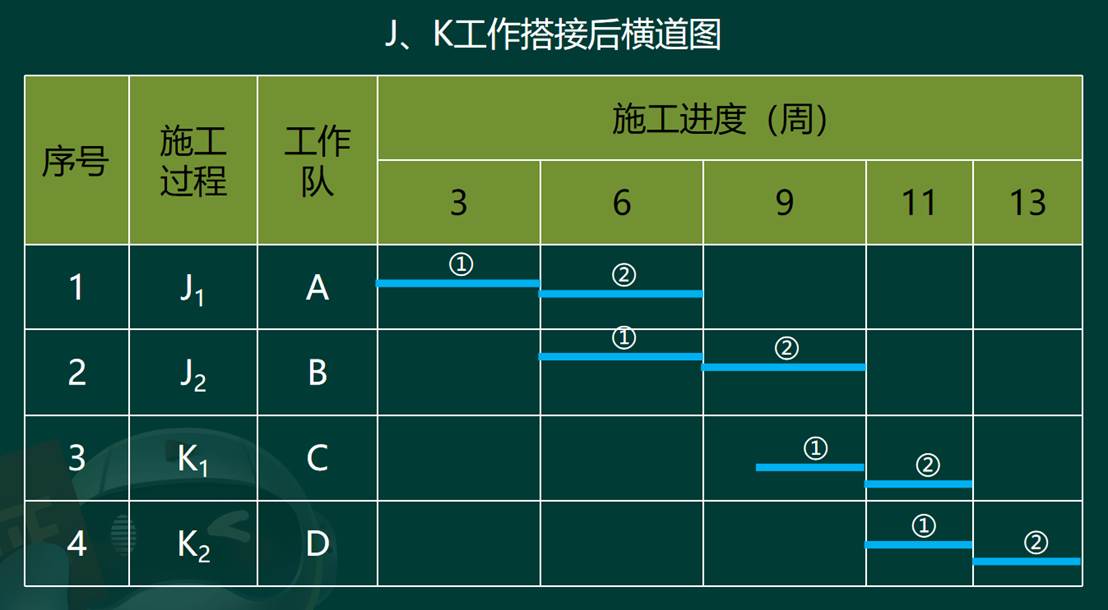

2.组织搭接施工后,完成J、K两个工作的流水作业的工期是多少?工期可缩短多少个月?是否满足合同工期要求?
3.脚手架计算书还应有哪些计算内容?还应绘制哪些设计图纸?
4.项目管理绩效评价指标还包括哪些?除了良好,项目管理绩效评价的结论还有哪几个等级?
施工项目部编制了施工总进度计划如下图所示(单位:月)。同时编制了J、K工作的流水施工横道图。该计划审核时,工程师提出工作E、G需要共用一种重型起重设备,计划该设备先供给E使用,E工作完成后再供给G使用,于是修改原施工总进度计划。


在工程施工进行到第7个月时,因建设单位提出设计变更,导致D工作停止施工4个月。在G工作开始前,为了缩短工期,施工总承包单位决定将原施工方案中J、K两项工作组织最大限度搭接施工。同时保持原施工方案中J、K两项工作的等节奏流水施工。
结构施工采用扣件式钢管落地外脚手架方案,一定高度时采用悬挑钢梁卸载。脚手架工程专项施工方案中规定:脚手架计算书包括受弯构件强度,连墙件的强度、稳定性和连接强度,立杆地基承载力等计算内容;绘制设计图纸包括脚手架平面、立(剖)面图(含剪刀撑布置),垂直施工机械及其他特殊部位布置及构造图等。
项目完成后,公司对项目部进行项目管理绩效评价,评价过程包括成立评价机构、确定评价专家等四项工作;评价的指标包括安全、质量、成本等目标完成情况,和供方管理有效性、风险预防与持续改进能力等管理效果。最终评价结论为良好。
【问题】
1.绘制修改后的施工总计划图,修改后的总进度计划工期能否满足合同工期要求?写出进度计划调整的内容。
2.组织搭接施工后,完成J、K两个工作的流水作业的工期是多少?工期可缩短多少个月?是否满足合同工期要求?
3.脚手架计算书还应有哪些计算内容?还应绘制哪些设计图纸?
4.项目管理绩效评价指标还包括哪些?除了良好,项目管理绩效评价的结论还有哪几个等级?
参考答案:暂无进入在线模考
1.(1)调整后的进度计划图:

(2)总工期28个月,能满足合同工期要求。
(3)进度计划调整的内容:工程量、起止时间、持续时间、工作关系、资源供应等。
2.组织搭接施工后,完成J、K两个工作的流水作业的工期是13个月,可缩短2个月工期,满足合同要求。

3.(1)计算书还有:①落地脚手架计算书,连接扣件的抗滑移、立杆稳定性;②悬挑架钢梁挠度。
(2)还应绘制:脚手架基础节点图,连墙件布置图及节点详图等。
4.(1)评价的指标还包括:
1)项目环保、工期目标完成情况;
2)合同履约率、相关方满意度;
3)项目综合效益。
(2)还有:优秀、合格、不合格。

(2)总工期28个月,能满足合同工期要求。
(3)进度计划调整的内容:工程量、起止时间、持续时间、工作关系、资源供应等。
2.组织搭接施工后,完成J、K两个工作的流水作业的工期是13个月,可缩短2个月工期,满足合同要求。

3.(1)计算书还有:①落地脚手架计算书,连接扣件的抗滑移、立杆稳定性;②悬挑架钢梁挠度。
(2)还应绘制:脚手架基础节点图,连墙件布置图及节点详图等。
4.(1)评价的指标还包括:
1)项目环保、工期目标完成情况;
2)合同履约率、相关方满意度;
3)项目综合效益。
(2)还有:优秀、合格、不合格。
你可能感兴趣的试题
最新试题
某施工企业参加一建设项目投标,依据《建设工程工程量清单计价标准》等,编制了投标文件。 工程合同签订前,企业合约部召集相关
类型:简答题2026-04-03
某新建办公楼工程,建筑面积6850m2,地下两层,地上8层,框架结构,建筑总高35米。总承包单位搭设了双排扣件式钢管脚手
类型:简答题2026-04-03
某新建住宅楼工程建筑面积3600m²,地下2层,地上6层(装配式剪力墙结构),总高21m,竖向钢筋采用套筒灌浆连接,隔墙
类型:简答题2026-04-03
某工程,建设单位与施工单位签订了施工合同。经项目监理机构审核确认的施工总进度计划如图所示,各项工作均按最早开始时间安排且
类型:简答题2026-04-03
水泥粉煤灰碎石桩复合地基施工中应检查的项目有( )。
类型:多选题2026-04-03
根据《国务院关于调整完善工业产品生产许可证管理目录的决定》(国发〔2024〕11号),对( )等产品实施工业产品生产许
类型:多选题2026-04-03
套筒灌浆连接接头应进行( )。
类型:多选题2026-04-03
下列属于石材幕墙的是( )。
类型:多选题2026-04-03
厚型防火涂料,宜在涂层内设置与钢构件相连的钢丝网或其他相应的措施的情形包括( )。
类型:多选题2026-04-03
含有( )的防冻剂,严禁用于办公、居住等有人员活动的建筑工程。
类型:多选题2026-04-03
