简答题 民航机场工程
2024-06-04

 1.背景
某运输机场机坪扩建工程,由于初步设计和施工图设计均未考虑原有机坪下部排水沟延伸,为了解决原有机坪的排水功能,在新建机坪内设计变更300m排水沟延伸,增加排水工程单项,变更造成现有工程概算超出20%。
 2.问题
(1)该变更属不属于重大设计变更,为什么?
(2)重大设计变更的情形包括哪些,需要提交哪些资料?
(3)有哪些原因,需对原批准概算进行调整?

参考答案

暂无

答案解析

(1)属于,因为新增排水工程单项内容,超过概算5%。
(2)重大设计变更的情形包括:
①增加或减少单项工程项目内容的。
②影响到结构安全、使用安全、运行效率、系统性能的。
③单项工程设计变更后,投资超过该单项工程批准概算5%的。
重大设计变更经项目法人审查后,向原设计审批部门提出变更申请,并提交以下申请材料:
①设计变更申请书,包括:拟变更设计的工程名称、工程的基本情况、变更的主要内容及主要理由等。
②与原批准项目的内容、规模、单价、概算等的对照清单(表)。
③重大设计变更的设计文件。
(3)下列原因(合同已约定的除外),致使工程实际投资与原批准概算发生变化,需对原批准概算进行调整:
①国家政策性调整。
②经批准进行了重大设计变更。
③主要材料、设备价格上涨超出原批准概算。
④发生不可抗力的自然灾害。
⑤汇率变化。

你可能感兴趣的试题

2  1.背景
某空管项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(示范文本)》签订了工程承包合同。施工承包合同约定:管理费和利润按人工费和施工机使用费之和的40%计取,规费和税金按人材机费、管理费和利润之和的11%计取。人工费平均单价按120元/工日计,通用机械台班单价按1000元/台班计,人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润。各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取,对工程量清单中采用材料暂估价格确定的综合单价,如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。
施工过程发生如下事件:
事件1:施工前施工单位编制了工程施工进度计划(见图13.3—1)和相应的设备使用计划,项目监理机构对其核对时,该工程的B、E、I工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。

事件2:由于建设单位办理变压器增容原因,施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5d,并造成施工单位人员窝工135个工日,通用机械闲置5个台班。施工进行后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5000元、材料费30000元、施工机具使用费2000元,并造成通用机械闲置10个台班,工作时间增加10d。A工作完成后,施工单位提出如下索赔:①推迟开工造成人员窝工、通用机械闲置和拖延工期5d的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10d的补偿。
 2.问题

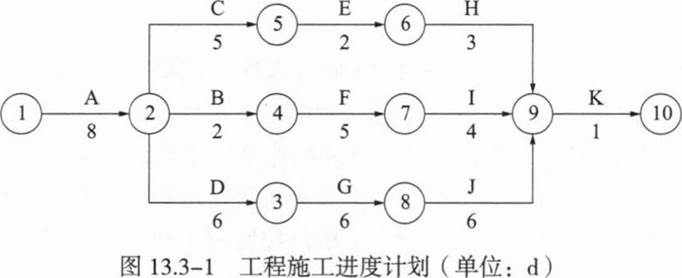

(1)事件1中,在图13.3—1所示施工进度计划中,受特种设备资源条件的约束,应如何完善进度计划才能反映B、E、I工作的施工顺序?
(2)事件2中,依据施工承包合同,分别指出施工单位提出的两项索赔是否成立,
说明理由。A工作设计变更可索赔费用数额是多少,可批准的工期索赔为多少天?说明理由。
(计算过程和结果保留3位小数)
