建筑工程管理与实务

多选题关于建筑施工企业诚信管理的说法中,正确的有()。

A.良好的诚信记录在相关平台上公布期限一般为3年
B.不良记录在相关平台上公布期限至少6个月
C.住建部公布的不良记录与地方公布期限完全一致
D.施工企业的诚信结论基本依据是建设单位的意见
E.施工企业的诚信结论需要监理单位根据项目实施情况作出评估

参考答案:A,C进入在线模考

你可能感兴趣的试题

1下列工程的施工方案中,必须组织专家论证的有()。

A.开挖深度8m的基坑土方开挖工程
B.搭设高度3m的满堂支撑脚手架工程
C.采用滑模的模板工程
D.高度40m的落地式钢管脚手架工程
E.采用爆破拆除的工程

2背景资料:
某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万m2。甲公司总承包施工。
新冠疫情后,项目部按照住房和城乡建设部《房屋市政工程复工复产指南》(建办质[2020]8号)和当地政府要求组织复工。成立以项目经理为组长的疫情防控领导小组并制定《项目疫情防控措施》,明确“施工现场实行封闭式管理,设置包括废弃口罩类等分类收集装置,安排专人负责卫生保洁工作……”,确保疫情防控工作有效、合规。

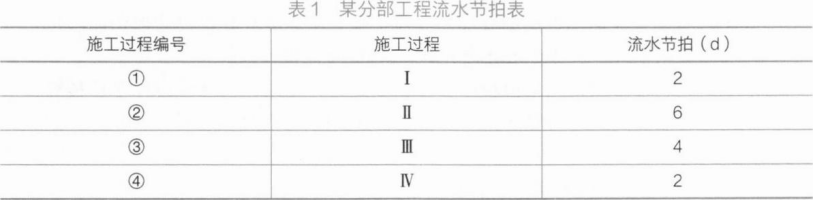

复工前,项目部盘点工作内容,结合该住宅楼3个单元相同的特点,依据原有施工进度计划,按照分析检查结果、确定调整对象等调整步骤,调整施工进度。同时,针对某分部工程制定流水节拍(见表1),就施工过程Ⅰ~Ⅳ组织4个施工班组流水施工,其中施工过程Ⅲ因工艺要求需待施工过程Ⅱ完成后2d方可进行。

项目部质量月活动中,组织了直螺纹套筒连接、现浇构件拆模管理等知识竞赛活动,以提高管理人员、操作工人的质量意识和业务技能,减少质量通病的发生。

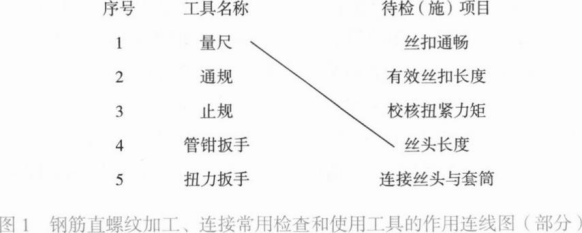

(1)钢筋直螺纹加工、连接常用检查和使用工具的作用(见图1)。

(2)现浇混凝土构件底模拆除强度要求见表2。

问题:
1.除废弃口罩类外,现场设置的收集装置还有哪些分类?
2.画出该分部工程施工进度横道图,总工期是多少天?调整施工进度还包括哪些步骤?
3.对图1中钢筋直螺纹加工、连接常用工具及待检(施)项目对应关系进行正确连线。(在答题卡上重新绘制)
4.写出表2中A、B、C、D、E、F对应的数值。(如F:100)

3背景资料:
某办公楼工程,建筑面积24000m2,地下1层,地上12层,筏板基础,钢筋混凝土框架结构,砌筑工程采用蒸压灰砂砖砌体。建设单位依据招标投标程序选定了监理单位及施工总承包单位,并约定部分工作允许施工总承包单位自行分包。
施工总承包单位进场后,项目质量总监组织编制了项目检测试验计划,经施工企业技术部门审批后实施。建设单位指出检测试验计划编制与审批程序错误,要求项目部调整后重新报审。第一批钢筋原材到场,项目试验员会同监理单位见证人员进行见证取样,对钢筋原材相关性能指标进行复检。
本工程混凝土设计强度等级:梁板均为C30,地下部分框架柱为C40,地上部分框架柱为C35。施工总承包单位针对梁柱核心区(梁柱节点部位)混凝土浇筑制定了专项技术措施:拟采取竖向结构与水平结构连续浇筑的方式;地下部分梁柱核心区中,沿柱边设置隔离措施,先浇筑框架柱及隔离措施内的C40混凝土,再浇筑隔离措施外的C30梁板混凝土;地上部分,先浇筑柱C35混凝土至梁柱核心区底面(梁底标高)处,梁柱核心区与梁、板一起浇筑C30混凝土。针对上述技术措施,监理工程师提出异议,要求修正其中的错误和补充必要的确认程序,现场才能实施。
工程完工后,施工总承包单位自检合格,再由专业监理工程师组织了竣工预验收。根据预验收所提出问题施工单位整改完毕,总监理工程师及时向建设单位申请工程竣工验收,建设单位认为程序不妥拒绝验收。
项目通过竣工验收后,建设单位、监理单位、设计单位、勘察单位、施工总承包单位与分包单位会商竣工资料移交方式,建设单位要求各参建单位分别向监理单位移交资料,监理单位收集齐全后统一向城建档案馆移交。监理单位以不符合程序为由拒绝。
问题:
1.针对项目检测试验计划编制、审批程序存在的问题,给出相应的正确做法。钢筋原材的复检项目有哪些?
2.监理工程师针对混凝土浇筑措施提出的异议,施工总承包单位应修正和补充哪些措施并确认?
3.指出竣工验收程序有哪些不妥之处?并写出相应正确做法。
4.针对本工程的参建各方,写出正确的竣工资料移交程序。
