简答题 案例分析
2022-05-15

某工程由A、B、C三个子项工程组成,采用工程量清单计价,工程量清单中A、B子项工程的工程量分别为2000㎡、1500㎡,C子项工程暂估价90万元,暂列金额100万元,中标施工单位投标文件中A、B子项工程的综合单价分别为1000元/㎡、3000元/㎡,措施项目费40万元。
建设单位与施工单位依据《建设工程施工合同(示范文本)》签订了施工合同,合同工期4个月,合同中约定:①预付款为签约合同价(扣除暂列金额)的10%,在第2~第3个月等额扣回;②开工前预付款和措施项目价款一并支付;③工程进度款按月结算;④质量保证金为工程价款结算总额的3%,在工程进度款支付时逐次扣留,计算基数不包括预付款支付或扣回的金额;⑤子项工程累计实际完成工程量超过计划完成工程量15%时,超出部分的工程量综合单价调整系数为0.90;⑥计日工单价为人工150元/工日,施工机械2000元/台班。规费综合费率 8%(以分部分项工程费、措施项目费、其他项目费之和为基数),增值税率9%。(上述费用均不含进项税额)
C子项工程的工程量确定为1000㎡后,建设单位与施工单位协商后确定的综合单价为850元/㎡.

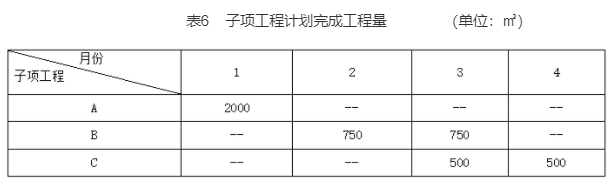

A、B、C子项工程月计划完成工程量见表6。

工程开工后第1 个月,施工单位为清除未探明的地下障碍物,增加100工日、施工机械10个台班。第3个月,由于设计变更导致B子项目量增加150m²。
问题:
1.分别计算签约合同价,开工前建设单位预付款和措施项目工程款。
2.设计变更导致B子项工程增加工程量,其综合单价是否调整?说明理由。
3.分别计算1-3月建设单位应支付的工程进度款。
3. 分别计算工程竣工结算价款总额和实际应支付的竣工结算款金额。(单位:万元,计算结果保留2位小数)

参考答案

暂无

答案解析

1、分部分项工程费:(2000×1000+1500×3000)/10000=650.00万元
措施项目费:40.00万元
其他项目费:90+100=190.00万元
签约合同价:(650.00+40.00+190.00)×(1+8%)×(1+9%)=1035.94万元
预付款:(1035.94-100×1.08×1.09)×10%=91.82万元
措施项目工程款:40×1.08×1.09=47.09万元
2、设计变更导致B子项工程增加工程量,其综合单价不调整。
理由:实际工程量为:1500+150=1650㎡
(1650-1500)÷1500×100%=10%<15%,因此不调整综合单价。
3、第1个月:
已完工程进度款:[(2000×1000)+(150×100+2000×10)]×1.08×1.09/10000=239.56万元
应支付工程进度款:239.56×(1-3%)=232.37万元
第2个月:
已完工程进度款:(750×3000)×1.08×1.09/10000=264.87万元
应支付工程进度款:264.87×(1-3%)-91.82/2=211.01万元
第3个月:
已完工程进度款:[(750+150)×3000+500×850]×1.08×1.09/10000=367.88万元
应支付工程进度款:367.88×(1-3%)-91.82/2=310.93万元
4、第4个月:
已完工程进度款:500×850×1.08×1.09=50.03万元
竣工结算价款总额:239.56+264.87+367.88+50.03+40×1.08×1.09=969.43万元
应扣质保金为:969.43×3%=29.08万元
已扣留质保金:(239.56+264.87+367.88)×3%=26.17万元
实际应支付的竣工结算款金额:
969.43-(29.08-26.17)-(232.37+211.01+310.93+91.82+47.09)=73.30万元
以上试题解析均由233网校教研团队原创,享有知识产权,未经233网校授权私自转载发布者我公司将保留诉讼的权利,移交我公司法务部门处理追究其相应的法律责任,望周知!

你可能感兴趣的试题

1 某工程,实施过程中发生如下事件:
事件1:开工前,总监理工程师将下列工作委托总监理工程师代表负责:
①组织召开监理例会;
②组织编制监理实施细则;
③组织审核竣工结算;
④调解建设单位与施工单位的合同争议;
⑤处理工程索赔。
事件2:监理人员在巡视时,发现施工单位存在下列问题:
①未按施工方案施工;
②使用不合格配件;
③施工不当出现严重的安全事故隐患;
④未按设计文件施工;
⑤未经批准擅自施工;
⑥实际施工进度严重滞后于计划进度且影响总工期;
⑦违反强制性标准。针对上述问题,项目监理机构分别签发了《监理通知单》或《工程暂停令》要求施工单位整改或停工。
事件3:因工程实际情况发生变化,总监理工程师委托总监理工程师代表组织编制了监理规划。调整后的监理规划经总监理工程师审核确认后即报送建设单位。
事件4:基坑开挖过程中发现实际地质情况与勘察设计文件不符,施工单位向项目监理机构提出设计变更申请,项目监理机构收到申请后进行了下列工作;
①审查设计变更申请;
②建议建设单位组织设计、施工等单位召开论证会;
③提请建设单位联系设计单位修改设计;
④评估设计变更对工程费用的影响。
问题:
1.依据《建设工程监理规范》,逐项指出事件1中总监理工程师委托的工作是否妥当?
2.针对事件2中施工单位存在的问题,逐项指出项目监理机构应签发《监理通知单》,还是应签发《工程暂停令》。
3.指出事件3中的不妥之处,写出正确做法。
4.针对事件4,依据《建设工程监理规范》,项目监理机构收到申请后还应进行哪些工作?

2 某工程,实施过程中发生如下事件。
事件1:项目监理机构收到施工单位报送的施工控制测量成果报验表后,安排监理员检查、复核报验表所附的测量设备检定证书、高程控制网和临时水准点的测量成果等内容,并签署意见。
事件2:建设单位对施工单位正在使用的保温材料质量提出质疑,立刻指令施工单位暂停施工。 经复检,保温材料的质量符合要求。 为此,施工单位向项目监理机构提交了暂停施工造成的人员窝工及机械闲置的费用索赔申请。
事件3:项目监理机构审查施工单位提交的混凝土预制板厚度检测数据报告时,发现施工单位绘制的2、5、7、11四个月的混凝土预制板厚度直方图属非正常型,如图2所示。

事件4:总监理工程师检查项目监理机构整理的危险性较大分部分项工程安全管理档案时,发现只有监理实施细则、专项巡视检查的相关资料。为此,总监理工程师要求依据《危险性较大的分部分项工程安全管理规定》,补充完善安全管理档案所需资料。


问题:
1.针对事件1,指出项目监理机构的不妥之处,写出正确做法。项目监理机构对施工控制测量成果的检查、复测还应包括哪些内容?
2.事件2中,建设单位的做法是否妥当?项目监理机构是否批准施工单位的索赔申请?分别说明理由。
3.事件3中, 2、5、7、11四个月的直方图分别属于哪种非正常型?分别说明其形成原因。
4.针对事件4,项目监理机构应补充哪些资料?
3 某工程,建设单位委托工程监理单位实施勘察设计管理和施工监理,工程实施过程中发生如下事件:
事件1:建设单位要求项目监理机构在勘察设计阶段完成下列工作:
①编制工程勘察方案并报建设单位审批;
②签署工程勘察费支付证书;
③组织编制各阶段,各专业设计进度计划;
④依据设计成果评估报告的意见优化设计。
事件2:开工前,项目监理机构审查施工单位提交的施工总进度计划和阶段性施工进度计划时提出:
①施工进度计划中主要工程项目没有遗漏,可以满足分批投入试运行、分批动用的需要;
②施工进度计划符合建设单位提供的资金、施工图纸、施工场地、物资等条件。
事件3:监理员巡视时发现,现浇钢筋混凝土柱拆模后有蜂窝、麻面等质量缺陷,随机下达《监理通知单》,并报告了专业监理工程师。专业监理工程师提出了质量缺陷处理方案,并要求施工单位整改。
事件4:工程施工过程中发生不可抗力事件,导致建设单位采购待安装的设备损失30万元;施工单位支付受伤工人医疗费6万元,已完工程修复费用25万元,监管工程费用4万元;同时造成工程停工15天。施工单位在合同约定期限内向项目监理机构提交了费用补偿和工程延期申请。
问题:
1.针对事件1,指出建设单位要求的不妥之处,说明理由。
2.针对事件2,依据《建设工程监理规范》,针对施工进度计划,项目监理机构还应审查哪些内容?
3.针对事件3,指出监理人员做法的不妥之处,写出正确做法。
4.针对事件4,依据《建设工程施工合同(示范文本)》,指出建设单位和施工单位各应承担哪些费用?项目监理机构应批准的费用补偿和工程延期各为多少?
