全部题库 / 案例分析 / 试题详情
简答题 案例分析
2022-01-17

某工程,监理单位承担了施工招标代理和施工监理任务。工程实施过程中发生如下事件:
  事件1:施工招标过程中,建设单位提出的部分建议如下:
  省外投标人必须在工程所在地承担过类似工程;
  投标人应在提交资格预审文件截止日前提交投标保证金;
  联合体中标的,可由联合体代表与建设单位签订合同;
  中标人可以将某些非关键性工程分包给符合条件的分包人完成。  
  事件2:施工合同约定,空调机组由建设单位采购,由施工单位选择专业分包单位安装。空调机组订货时,生产厂商提出由其安装更能保证质量,且安装资格也符合国家要求。于是,建设单位要求施工单位与该生产厂商签订安装工程分包合同,但施工单位提出已与甲安装单位签订了安装工程分包合同。经协商甲安装单位将部分安装工程分包给空调机组生产厂商。
  事件3:建设单位与施工单位按照《建设工程施工合同(示范文本)》进行工程价款结算时,双方对下列工作的费用发生争议:①办理施工场地交通、施工噪声有关手续;②项目监理机构现场临时办公用房搭建;③施工单位采购的材料在使用前的检验或试验;④项目监理机构影响到正常施工的检查检验;⑤设备单机无负荷试车。
  事件4:工程完工时,施工单位提出主体结构工程的保修期限为20年,并待工程竣工验收合格后向建设单位出具工程质量保修书。
 1、逐条指出事件1中监理单位是否应采纳建设单位提出的建议并说明理由。
 2、分别指出事件2中建设单位和甲安装单位做法的不妥之处,说明理由。
 3、事件3中,各项工作所发生的费用分别应由谁承担?
 4、根据《建设工程质量管理条例》,事件4中施工单位的说法有哪些不妥之处?说明理由。

参考答案

暂无

答案解析

1、事件1中:
(1)不采纳。理由:应公平对待(或不歧视)所有潜在投标人;
(2)不采纳。理由:投标人应在投标截止日期前提交投标保证金;
(3)不采纳。理由:应由联合体各方共同与建设单位签订合同;
(4)采纳。理由:非关键性工程经建设单位同意可以进行分包。
 2、事件2中:
(1)建设单位不妥之处:要求施工单位与空调机组生产厂商签订安装工程分包合同;
理由:建设单位不得指定分包单位。
(2)甲安装单位不妥之处:将部分安装工程分包给空调机组生产厂商;
理由:甲安装单位是分包单位,不得再分包工程。
 3、事件3中:
①办理施工场地交通、施工噪声有关手续的费用,由建设单位承担;
②项目监理机构现场临时办公用房搭建的费用,由建设单位承担;
③施工单位采购的材料在使用前的检验或试验的费用,由施工单位承担;
④视情况而定,如检查检验合格,由建设单位承担;如检查检验不合格,由施工单位承担;
⑤设备单机无负荷试车的费用,由施工单位承担。
 4、事件4中,施工单位的说法不妥之处:
(1)主体结构工程的保修期限为20年;
理由:主体结构工程最低保修期限应为设计文件规定的合理使用年限。
(2)待工程竣工验收合格后出具工程质量保修书;
理由:应在向建设单位提交工程竣工报告时出具工程质量保修书。

你可能感兴趣的试题

1 某工程在实施过程中发生如下事件:
[事件1]:由于工程施工工期紧迫,建设单位在未领取施工许可证的情况下,要求项目监理机构签发施工单位报送的《工程开工报审表》。
[事件2]:在未向项目监理机构报告的情况下,施工单位按照投标书中打桩工程及防水工程的分包计划,安排了打桩工程施工分包单位进场施工,项目监理机构对此做了相应处理后书面报告了建设单位。
[事件3]:桩基工程施工中,在抽检材料试验未完成的情况下,施工单位已将该批材料用于工程,专业监理工程师发现后予以制止。其后完成的材料试验结果表明,该批材料不合格,经检验,使用该批材料的相应工程部位存在质量问题,需进行返修。
[事件4]:施工中,由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。施工单位安装时发现该设备的部分部件损坏,对此,建设单位要求施工单位承担损坏赔偿责任。
[事件5]:上述设备安装完毕后进行的单机无负荷试车未通过验收,经检验认定是因为设备本身的质量问题造成的。
问题:
 1、指出事件1中建设单位做法的不妥之处,说明理由。
 2、针对事件2,项目监理机构应如何处理打桩工程施工分包单位进场存在的问题?
 3、对事件3中的质量问题,项目监理机构应如何处理?
 4、指出事件4中建设单位做法的不妥之处,说明理由。
 5、事件5中,单机无负荷试车由谁组织?其费用是否包含在合同价中?因试车验收未通过所增加的各项费用由谁承担?
2 某采用工程量清单计价的基础工程,土方开挖清单工程量为24000m3,综合单价为45元/m3,措施费、规费和税金合计20万元。招标文件中有关结算条款如下:①基础工程土方开挖完成后可进行结算;②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算;④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件:
[事件1]:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
[事件2]:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000m3,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
[事件3]:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
问题:
 1.事件1中,建设单位的要求是否合理?说明理由。
 2.事件2中,新增基础土方开挖工程的工程费用是多少?写出分析计算过程。相应的措施费、规费和税金合计是多少?(措施费、规费和税金合计占分部分项工程费的20%)。
 3.逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?
 4.基础土方开挖完成后,应纳入结算的费用项目有哪些?结算的费用是多少?(涉及金额的,以万元为单位,保留3位小数)。
3   某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定:开工日期为2021年3月1日,工期为302天。建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。

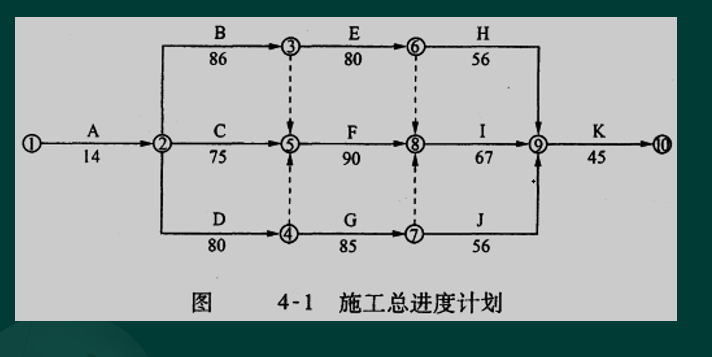

经总监理工程师批准的施工总进度计划如图4-1所示(时间单位:天)。

工程实施中发生了下列事件:
[事件1]:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2021年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3天,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。
[事件2]:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了12天。甲施工单位申请顺延工期12天、补偿直接经济损失10万元。
[事件3]:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5天,甲施工单位申请顺延工期5天。  
[事件4]:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56天。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24天。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。
问题:
 1.事件1中,项目监理机构应如何答复甲施工单位的要求?说明理由。
 2.事件2中,收到甲施工单位报告后,项目监理机构应采取什么措施?应要求甲施工单位采取什么措施?对于甲施工单位顺延工期及补偿经济损失的申请如何答复?说明理由。
 3.事件3中,项目监理机构应按什么程序审批甲施工单位报送的方案?对甲施工单位的顺延工期申请如何答复?说明理由。
 4.事件4中,单机无负荷试车应由谁组织?项目监理机构对于甲施工单位顺延工期和补偿费用的要求如何答复?说明理由。根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是多少?说明理由。
