简答题
案例分析
2021-12-15
某工程,实施过程中发生如下事件:
事件1:项目监理机构收到施工单位报送的《分包单位资格报审表》后,审核了分包单位的营业执照和企业资质等级证书。
事件2:总监理工程师怀疑施工单位正在加工的一批钢筋存在质量问题,要求施工单位停止加工,并按规定进行重新检验,重新检验结果表明该批钢筋质量合格,为此,施工单位向建设单位提交了钢筋重新检验导致的检验、人员窝工和机械闲置的费用索赔报告。建设单位认为发生上述费用是由于施工单位执行项目监理机构指令导致的,拒绝施工单位的费用索赔。
事件3:专业监理工程师巡视时,发现已经验收合格并覆盖的隐蔽工程管道所在区域出现渗漏现象,遂要求施工单位对该隐蔽部位进行剥离,重新检验,施工单位以该隐蔽工程已经验收合格为由,拒绝剥离和重新检验。
事件4:工程竣工验收后,施工单位向建设单位提交的工程质量保修书中所列的保修期限为:①地基基础工程和主体结构工程为设计文件规定的合理使用年限;②有防水要求的地下室及外墙面防渗漏为3年;③供热与供冷系统为3个采暖期、供冷期;④电气管线、给排水管道工程为1年。
1.针对事件1,项目监理机构对分包单位资格审核还应包括哪些内容?
2.针对事件2,分别指出施工单位和建设单位的做法有什么不妥,并写出正确做法。
3.针对事件3,分别指出专业监理工程师和施工单位的做法是否妥当,并说明理由。
4.针对事件4,施工单位的做法是否妥当?写出正确做法。按照《建设工程质量管理条例》,逐条指出工程质量保修书中所列的保修期限是否妥当,并说明理由。
参考答案
暂无
答案解析
【答案】还应审查:安全生产许可文件、类似工程业绩、专职管理人员和特种作业人员的资格。
【答案】(1)不妥之处:施工单位向建设单位提交费用索赔报告;
正确做法:施工单位应向项目监理机构提交索赔报告。
(2)不妥之处:建设单位拒绝施工单位的索赔要求;
正确做法:建设单位应同意施工单位的索赔要求。
【答案】(1)专业监理工程师做法妥当;理由:对隐蔽工程质量有疑问时,有权要求剥离复验。
(2)施工单位的做法不妥当;理由:执行专业监理工程师的剥离复验要求是施工单位的合同义务。
【答案】(1)不妥之处,工程竣工验收后,向建设单位提交工程质量保修书;
正确做法:施工单位应在向建设单位提交工程竣工验收报告时出具工程质量保修书。
(2)①妥当;理由:符合《建设工程质量管理条例》的要求。
②不妥;理由:有防水要求的地下室及外墙面防渗漏最低保修期限为5年。
③妥当;理由:供冷系统的最低保修期限为2个供冷期。
④不妥;理由:电气管线、给排水管道工程最低保修期限为2年。
【答案】(1)不妥之处:施工单位向建设单位提交费用索赔报告;
正确做法:施工单位应向项目监理机构提交索赔报告。
(2)不妥之处:建设单位拒绝施工单位的索赔要求;
正确做法:建设单位应同意施工单位的索赔要求。
【答案】(1)专业监理工程师做法妥当;理由:对隐蔽工程质量有疑问时,有权要求剥离复验。
(2)施工单位的做法不妥当;理由:执行专业监理工程师的剥离复验要求是施工单位的合同义务。
【答案】(1)不妥之处,工程竣工验收后,向建设单位提交工程质量保修书;
正确做法:施工单位应在向建设单位提交工程竣工验收报告时出具工程质量保修书。
(2)①妥当;理由:符合《建设工程质量管理条例》的要求。
②不妥;理由:有防水要求的地下室及外墙面防渗漏最低保修期限为5年。
③妥当;理由:供冷系统的最低保修期限为2个供冷期。
④不妥;理由:电气管线、给排水管道工程最低保修期限为2年。
你可能感兴趣的试题
2
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价如表1所示。
表1 估算工程量和报价

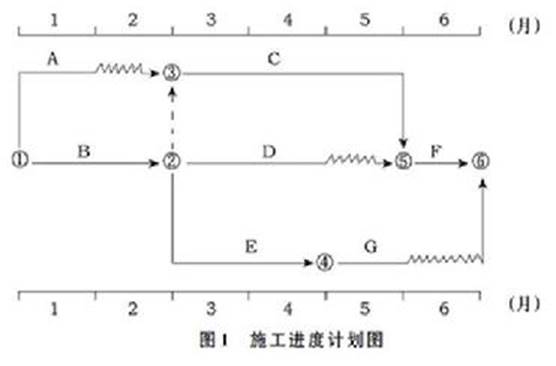

该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图1所示。

施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中人材机为160元/m3,管理费费率为15%(人材机为基数),利润率为5%(人材机和管理费为基数),规费和税金综合费率为15%。
事件4:由于施工机械故障。G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。
表2 建筑材料价格指数
1.事件1中,建设单位的做法是否正确?说明理由。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5.计算4、5、6月份的拟完成工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)
表1 估算工程量和报价
| 工作 | A | B | C | D | E | F | G |
| 估算工程量(m3) | 2500 | 3000 | 4500 | 2200 | 2300 | 2500 | 2000 |
| 报价(元/m3) | 100 | 150 | 120 | 180 | 100 | 150 | 200 |
该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图1所示。

施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中人材机为160元/m3,管理费费率为15%(人材机为基数),利润率为5%(人材机和管理费为基数),规费和税金综合费率为15%。
事件4:由于施工机械故障。G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。
表2 建筑材料价格指数
| 费用名称 | 基准月价格指数 | 结算月价格指数 |
| 钢材 | 105 | 130 |
| 水泥 | 110 | 140 |
| 骨料 | 100 | 120 |
1.事件1中,建设单位的做法是否正确?说明理由。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5.计算4、5、6月份的拟完成工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)
