简答题
案例分析
2021-12-15
某工程,在招标及施工阶段发生如下事件:
事件1:在投标过程中,A施工单位在投标截止日期前决定采用突然降价法,于是将措施项目各项费用均下调10%进行报价。
事件2:经评审B施工单位中标,建设单位在签订合同后的第5天向未中标的投标人退还投标保证金,并要求投标人再递交一份合同价20%的履约保证金。
事件3:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见基础上施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。
事件4:施工合同中规定,外墙装饰施工所需花岗石由施工单位负责从建设单位指定的C厂家采购。当第一批石材运到工地时,施工单位认为是由建设单位指定用的石材,在检查产品合格证后即可用于工程。监理工程师认为必须进行石材放射性检测,经抽样检验发现石材质量不合格。
事件5:施工总承包单位在施工至三层时,浇筑混凝土时发生了模板支撑坍塌事故,造成5人死亡,7人受伤。事故发生后,施工单位现场有关负责人员于2小时后向本单位负责人进行了报告,施工单位负责人接到报告后1小时后向当地政府行政主管部门进行了报告。
1.事件1中,评标委员会应如何处理,并说明原因?
2.指出事件2中建设单位的不妥之处,并说明理由。
3.事件3中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?
4.事件4中,施工单位、建设单位的做法是否正确?说明理由。若施工单位将该批材料用于工程造成质量问题,施工单位和建设单位各应该承担什么责任?
5.事件5中,根据《生产安全事故报告和调查处理条例》的规定,属于哪个等级的事故,说明理由。施工总承包单位报告事故的做法是否妥当,说明理由。
参考答案
暂无
答案解析
【答案】评标委员会应按废标处理,因为措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。A施工单位将措施项目各项费用均下调10%属于违规行为,对招标文件未实质性响应,应按废标处理。
【答案】建设单位仅仅退还未中标人的投标保证金不妥,根据《招标投标法实施条例》规定,中标人的投标保证金也应在签订合同后5日内退还。
建设单位要求投标人递交合同价20%的履约保证金不妥,根据《招标投标法实施条例》规定,履约保证金不得超过中标合同金额的10%。
【答案】施工总承包单位项目经理组织基础工程验收不妥当。
理由:应由总监理工程师组织基础工程验收。
本工程地基基础分部工程验收还应包括的人员:总监理工程师、施工单位项目负责人、项目技术负责人、勘察、设计单位项目负责人和施工单位技术、质量部门负责人等。
【答案】建设单位指定厂家的做法不正确。发包人不得以任何方式指定供应商和制造厂。
施工单位检查产品合格证后即可用于工程的做法不正确。对到场的建筑装修材料进行检验,是施工单位进行质量控制的责任。
若施工单位将该批石材用于工程施工,则应对由此造成的质量缺陷承担责任,建设单位无责任。石材厂家虽为建设单位指定,但合同中石材是施工单位采购,故施工单位应对石材质量负责。
【答案】本次事故属于较大事故。根据《生产安全事故报告和调查处理条例》的规定,较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。本事故中造成5人死亡,7人受伤,归属于较大事故。
事故发生后,事故总承包单位现场有关负责人员应立即向本单位负责人报告,施工总承包单位负责人接到报告后,应当于1小时内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。
【答案】建设单位仅仅退还未中标人的投标保证金不妥,根据《招标投标法实施条例》规定,中标人的投标保证金也应在签订合同后5日内退还。
建设单位要求投标人递交合同价20%的履约保证金不妥,根据《招标投标法实施条例》规定,履约保证金不得超过中标合同金额的10%。
【答案】施工总承包单位项目经理组织基础工程验收不妥当。
理由:应由总监理工程师组织基础工程验收。
本工程地基基础分部工程验收还应包括的人员:总监理工程师、施工单位项目负责人、项目技术负责人、勘察、设计单位项目负责人和施工单位技术、质量部门负责人等。
【答案】建设单位指定厂家的做法不正确。发包人不得以任何方式指定供应商和制造厂。
施工单位检查产品合格证后即可用于工程的做法不正确。对到场的建筑装修材料进行检验,是施工单位进行质量控制的责任。
若施工单位将该批石材用于工程施工,则应对由此造成的质量缺陷承担责任,建设单位无责任。石材厂家虽为建设单位指定,但合同中石材是施工单位采购,故施工单位应对石材质量负责。
【答案】本次事故属于较大事故。根据《生产安全事故报告和调查处理条例》的规定,较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。本事故中造成5人死亡,7人受伤,归属于较大事故。
事故发生后,事故总承包单位现场有关负责人员应立即向本单位负责人报告,施工总承包单位负责人接到报告后,应当于1小时内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。
你可能感兴趣的试题
3
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价如表1所示。
表1 估算工程量和报价
该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图1所示。

施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中人材机为160元/m3,管理费费率为15%(人材机为基数),利润率为5%(人材机和管理费为基数),规费和税金综合费率为15%。
事件4:由于施工机械故障。G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。
表2 建筑材料价格指数
1.事件1中,建设单位的做法是否正确?说明理由。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5.计算4、5、6月份的拟完成工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)
表1 估算工程量和报价
| 工作 | A | B | C | D | E | F | G |
| 估算工程量(m3) | 2500 | 3000 | 4500 | 2200 | 2300 | 2500 | 2000 |
| 报价(元/m3) | 100 | 150 | 120 | 180 | 100 | 150 | 200 |

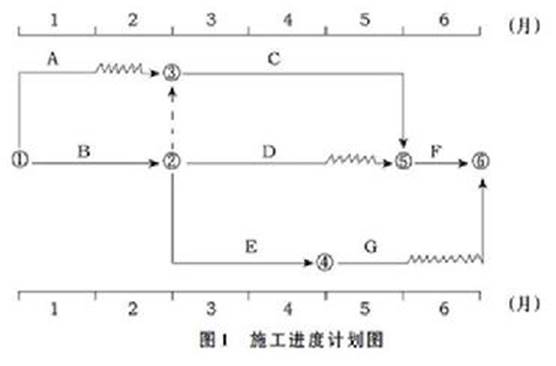

该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图1所示。

施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中人材机为160元/m3,管理费费率为15%(人材机为基数),利润率为5%(人材机和管理费为基数),规费和税金综合费率为15%。
事件4:由于施工机械故障。G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。
表2 建筑材料价格指数
| 费用名称 | 基准月价格指数 | 结算月价格指数 |
| 钢材 | 105 | 130 |
| 水泥 | 110 | 140 |
| 骨料 | 100 | 120 |
1.事件1中,建设单位的做法是否正确?说明理由。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5.计算4、5、6月份的拟完成工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)
