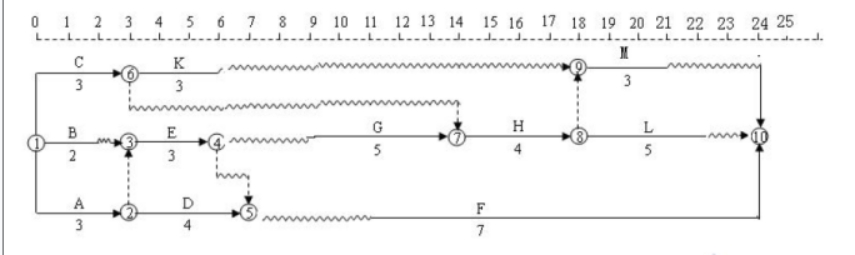

某工程项目合同工期为20 个月,施工单位提交的施工进度计划如图1 所示,各项工作均匀速施工。合同约定,工期提前一个月业主奖励施工单位10 万,延误一个月罚款10 万。为有效控制工程施工质量, 工程师对各工作进行了初步风险分析,风险对项目产生的影响见表3-1。最后,依然采用了上图安排施工。在施工中,遇到以下事件:(1)F 工作计划是混凝土70m3,由于业主原因,开工前发出了变更,要求增加60m3 的混凝土。(2)开工后,G 工作由于业主图纸没有到,晚开工了3 天,F 工作由于乙方施工机械调配问题晚开工了4 天。【问题】1.计算该项目的质量事故损失量的期望值。2.图3-1 中,B、C、H 工作需要由一个专业施工队顺序施工,在不改变工作工艺关系又最紧凑的前提下,如何安排这三项工作最合理?合理安排B、C、H 工作后的新进度计划与原进度计划相比总工期是否有改变?此时该专业施工队最少的工作间断时间为多少,关键线路包括哪些工作?3.工程按新进度计划实施过程中,如果D、E 工作发生了质量事故,会影响到哪些工作?4.如果问题3 中的风险事件发生,该项目的实际损失为多少,实际工期为多少?5、施工中遇到的事件(1)、(2)施工单位能否索赔工期?索赔多少?为什么?实际工期是多少?按照合同应该罚施工单位多少钱?
请作答(1)

参考答案

暂无

答案解析

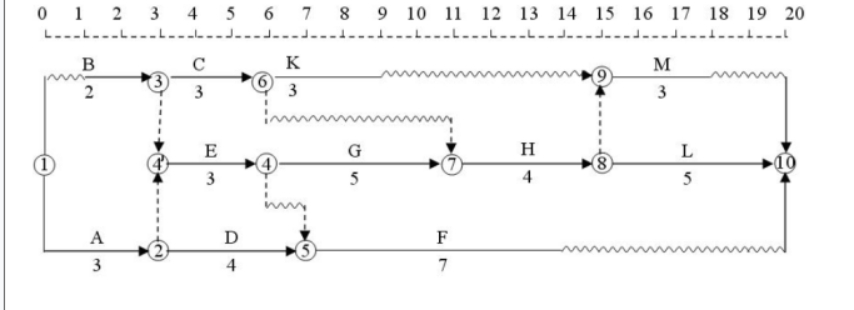

1.该项目质量事故损失量的期望值=Σ各工作质量事故发生的可能性(%)×各工作质量事故的损失量(万元)=5×6%+80×15%+18×3%+45×43%+16×50%+70×6%+30×8%+90×4%+5×66%+60×18%+45×3%=65.84(万元)2.(1)根据题目要求,由于C 工作是非关键工作,在不改变工艺关系又最紧凑的前提下,将C 工作安排在B 工作之后,使得B、C、H 工作顺序施工最合理,其中B 工作晚开工一个月,在A工作开工一个月后开工。(如果用图形表示也可以,如下)(2)新进度计划与原进度计划相比,总工期不改变,仍为20 个月。(3)此时该专业施工队最少的工作间断时间为5 个月(C、H 工作之间的时间间隔=11-6=5)。(4)关键线路包括工作A、E、G、H、L。3.如果D、E 工作发生了质量事故,根据上图可知会影响到F、G、H、L、M。4.(1)该项目的实际损失=45+16=61(万元)。(2)因E 工作为关键工作,会影响到实际工期,所以项目实际工期变为21 个月。5、事件(1) 不能索赔工期,因为F 工作不是关键线路,且有6 个月的总时差。按照原来的安排,每个月建筑混凝土10m3,新增加60m3 混凝土应增加6 个月的施工时间。正好等于F 工作的总时差,所以,不能做赔工期,但是F 工作变成了关键工作。事件(2)可以索赔工期。可以索赔3 个月的工期。因为G 工作是关键工作,业主图纸没有到属于业主责任,虽然F 工作施工单位机械调配问题耽误了工期,但是按照“共同延误处理原则”,业主应对G 工作耽误3 个月工期负责,故可以索赔3 个月的工期。实际工期是24 个月。按照合同约定,业主应当罚施工单位10 万元。

你可能感兴趣的试题

1 某工程项目业主采用工程量清单计价方式公开招标确定了承包人乙,双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项,总费用为200万元,相应专业措施费用为16万元;安全文明施工措施费用为6万元;计日工费用为3万元;暂列金额为12万元;电梯工程(甲方另行专业发包)暂估价30万,特种门窗工程(乙方专业分包)暂估价为30万元,总承包服务费费率5%;规费和税金综合税率为7%。各分项工程项目费用及相应专业措施费用、施工进度,见表 5.1
表 5.1 分项工程项目及相应专业措施费用、施工进度表

合同中有关付款条款约定如下:
1.工程预付款为签约产量、单价、损耗率合同价(扣除暂列金额)的20%,于开工之日前10天支付,在工期最后2个月的工程款中平均扣回。
2.分项工程项目费用及相应专业措施费用按实际进度逐月结算。
3.安全文明施工措施费用在开工后的前2个月平均支付。
4.计日工费用、特种门窗专业费用预计发生在第5个月,并在当月结算。
5.总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。
6.业主按每月工程款的90%给承包商付款。
7.竣工结算时扣留工程实际总造价的5%作为质保金。
问题:
1.该工程签约合同价是多少万元?工程预付款为多少万元?
2.列式计算第3月末时的工程进度偏差,并分析工程进度情况(以投资额表示)。
3.计日工费用、特种门窗专业费用均按原合同发生在第5个月,列式计算第5月份业主应支付给承包商的工程款为多少万元?
4.在第6月份发生的工程变更、现场签证等费用为10万元,其他费用均与原合同价相同,列式计算该工程实际总造价和扣除质保金后承包商应获得的工程价款总额为多少万元?(费用计算以万元为单位,结果保留 3 位小数)
2 某工业项目有较多的焊接作业,在焊接过程中,专业监理工程师发现现场有一些易燃材料存在火灾乃至爆炸隐患。专业监理工程师口头要求操作人员暂停焊接,将易燃材料清除出现场后再继续焊接。但焊接人员认为清理现场易燃材料不是他们的事,且工期紧迫,因而仍继续焊接作业。该工程于2013年11月1日经竣工验收合格后投入使用。2016年1月该工程供热系统的部分供热管道出现漏水,导致业主停产检修。经检验发现,漏水部分的供热管道的管壁太薄,与原设计文件要求不符,且与施工单位向监理工程师报验的材料不符。如果全部更换厂房供热管道需工程费50万元,同时将造成该厂部分车间停产,经济损失30万元。对此,业主提出如下要求:(1)要求施工单位返工更换厂房全部供热管道,并赔偿停产损失的80%(共计人民币24万元);(2)要求监理单位对更换供热管道施工进行免费监理,并对停产损失承担连带赔偿责任,赔偿停产损失20%(共计人民币6万元);施工单位对业主的要求答复如下:该厂房供热管道已超过保修期限,因而不予保修,也不同意返工,更不同意赔偿停产损失。问题:1.依据《建设工程安全生产管理条例》的规定,工程监理单位、施工单位对此火灾和爆炸隐患应如何处理?2.施工单位应承担什么责任?说明理由。3.指出建设单位提出要求的不合理之处并说明理由。4.对供热管道漏水问题,监理单位应承担什么责任?
请作答(1)
3 某实施监理的工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患,总监理工程师下达了《工程暂停令》,同时报告了建设单位。施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构“小题大做”,致使工程延期,要求监理单位对此事承担相应责任。该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。问题:1.在施工阶段施工单位的哪些做法不妥?说明理由。2.建设单位的哪些做法不妥?3.对施工单位采用新的基坑支护施工方案,项目监理机构还应做哪些工作?4.施工单位不同意无偿修复门窗玻璃是否正确?说明理由。工程修复时监理工程师的主要工作内容有哪些?
请作答(1)
