简答题
2020-06-17

焊工贾某、王某在市职业大学教学楼工地,焊接一个(4.5×2×1.5)m的膨胀水箱。两人完成了4/5的工作量下班后,为了赶工程进度,工地负责人又安排了油漆工加班施工,要求将焊好的部分刷上防锈漆。因箱顶离屋顶仅有50cm间隙,通风不良,到第二天油漆还未干。而焊工上班后,虽了解到水箱上油漆未干,但因不愿误工,由贾某钻进水箱内侧扶焊,王某站在外面焊接,刚一打火“轰”的一声,水箱上的油漆全部燃烧起来。顿时,贾某被火焰吞噬,在王某的帮助下,才爬出水箱逃命。但两人均已被烧伤。
 1.(判断题)从上述案例中应吸取的主要教训是:指挥人员应严格按焊接要求组织生产,合理安排工序,进行有针对性的安全技术交底,不能强令工人冒险作业。(  )
A.正确
B.错误
 2.(判断题)施工现场动火前、动火过程中要严格进行环境安全检查。(  )
A.正确
B.错误
 3.(单选题)砌体结构房屋中,混凝土梁端下设置垫块的目的是(  )。
A.解决墙、柱的承载能力
B.加强房屋的整体性
C.高厚比过大
D.防止局部压应力过大
 4.(单选题)当挑梁上无砌体时,挑梁埋入砌体长度L1与挑出长度L之比宜大于(  )。
A.0.5
B.1.2
C.1.5
D.2
 5.(单选题)本结构中钢筋混凝土屋面梁的裂缝要求应满足(  )。
A.构件不出现拉应力;
B.构件虽有拉应力,但不超过混凝土的抗拉强度;
C.允许出现裂缝,但裂缝宽度不超过0.2mm;
D.允许出现裂缝,但裂缝宽度不超过0.3mm;
 6.(单选题)本结构设计使用年限的要求应为(  )。
A.50年
B.70年
C.100年
D.25年
 7.(单选题)建筑施工安全检查评定中,除了检查保证项目外,应检查(  )项目。
A.主控
B.一般
C.重要
D.允许偏差
 8.(多选题)多层砌体房屋经常采用的抗震构造措施有(  )。
A.设置钢筋混凝土构造柱
B.设置钢筋混凝土圈梁
C.加强框架节点的箍筋
D.加强楼梯间的整体性
 9.(多选题)安全隐患整改的基本要求是“三定原则”,包括(  )等。
A.定人
B.定材料
C.定时间
D.定措施
 10.(多选题)(  )机械(具)操作人员属于特种作业,需持证上岗。
A.塔吊
B.配电箱
C.混凝土振动棒
D.钢筋切断机

参考答案

暂无

答案解析

 1.A
 2.A
 3.D
 4.D
 5.C
 6.A
 7.B
 8.ABD
 9.ACD
 10.AB

你可能感兴趣的试题

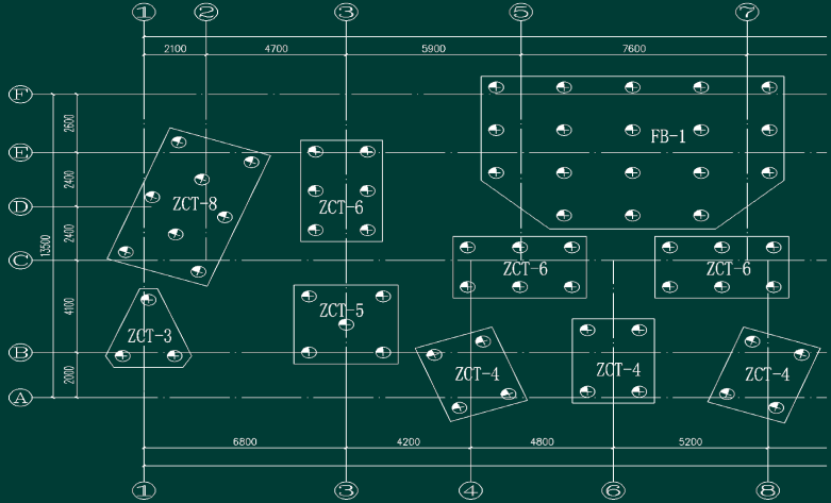

1 八层高层住宅,两层地下室,剪力墙结构,按六度抗震设计,局部桩基础平面图如下图所示,各桩均采用 PHC-500-AB-125 预应力高强混凝土管桩,持力层为圆砾层,桩长约为 10~15m,请回答以下问题:

 1.(判断题)地基基础设计分为甲级、乙级和丙级三个设计等级。(  )
A.正确
B.错误
 2.(判断题)本题中“PHC-500-AB-125”表示桩外径为500mm,壁厚为125mm 的 AB 型预应力高强混凝土管桩。(  )
A.正确
B.错误
 3.(判断题)《岩土工程勘察规范》将岩土工程勘察分为甲级、乙级两个等级。(  )
A.正确
B.错误
 4.(单选题)桩嵌入承台内的长度应不小于(  )。
A.100mm B.50mm
C.150mm D.200mm
 5.(单选题)锤击沉桩法正常打桩方式采用(  )。
A.重锤高击,高锤重打
B.重锤低击,低锤重打
C.轻锤高击,高锤重打
D.重锤低击,低锤轻打
 6.(单选题)本工程验收过程中,关于 FB-1 中桩位偏差要求说法正确的是(  )。
A.最外边桩不得大于 1/3 桩径,中间桩不得大于 1/2 桩径
B.最外边桩不得大于 1/2 桩径,中间桩不得大于 1/3 桩径
C.各桩均不得大于 1/2 桩径
D.各桩均不得大于 1/3 桩径
 7.(单选题)本工程验收过程中,B 轴交 1 轴位置的 ZCT-3 中的 20 号桩实测桩位偏差为 105mm, B 轴交 3 轴位置的 ZCT-5 中的 30 号桩实测桩位偏差为 200mm,则按相关标准应当认定(  )。
A.20 号桩合格,30 号桩不合格
B.20 号桩不合格,30 号桩合格
C.20 号桩与 30 号桩均不合格
D.20 号桩与 30 号桩均合格
 8.(多选题)地基承载力特征值计算公式如下:

其中说法正确的是(  )。
A.fak 表示地基承载力特征值
B.fak 表示地基承载力设计值
C.fak 的单位是 KN/m2
D.fak 的单位是 KN/m3
 9.(多选题)工程地质勘察报告中包含的常用的图表有(  )。
A.勘察点平面布置图
B.施工平面布置图
C.建筑剖面图
D.工程地质剖面图
 10.(多选题)在地基基础设计时,高层建筑的地基变形控制指标通常有(  )。
A.沉降量
B.伸缩量
C.沉降差
D.局部倾斜
2 某设备厂筹资新建一生产流水线,该工程设计已完成,施工图纸齐备,施工现场已完成“三通一平”工作,已具备开工条件。在招标投标过程中,发生了下列事项。
工程施工招标委托招标代理机构采用公开招标方式代理招标。招标代理机构编制了标底(2800万元)和招标文件。招标文件中要求工程总工期为365天。按国家工期定额规定,该工程的工期应为460天。通过资格预审并参加投标的共有A、B、C、D、E等五家施工单位。在投标报价的编制方面,A、D、E三家单位的做法是:
A单位为了不影响中标,又能在中标后取得较好收益,在不改变总报价基础上对工程内部各项目报价进行了调整,提出了正式报价,增加了投标单位所得工程款现值。
D单位认为工程价款按季度支付不利于资金周转,决定在按招标文件要求报价之外,另建议业主将付款条件改为工程预付款降低到5%,工程款按月支付,其余条款不变。
E单位首先对招标文件进行报价,然后在分析招标文件的设计和施工方案的基础上提出了一种新方案(缩短了工期,且可操作性好),并进行了相应报价。
开标会议由招标代理机构主持,开标结果表明这五家投标单位的报价均高出标底价近300万元,这一异常引起了招标人的注意。为了避免招标失败,业主提出由招标代理机构重新复核和制定新的标底。招标代理机构复核标底后,确认是由于工作失误,漏算了部分工程项目,使标底价偏低。在修正错误后,招标代理机构重新确定了新的标底。A、B、C等三家投标单位认为新的标底不合理,向招标人提出要求撤回投标文件。
由于上述问题纠纷导致定标工作在原定的投标有效期内一直没有完成。为早日开工,该业主更改了原定工期和工程结算方式等条件,指定了其中一家施工单位中标。
【问题】
 1.根据该工程特点和业主的要求,在工程的标底中是否应含有赶工措施费?为什么?
 2.上述招标工作存在哪些问题?
 3.A、B、C等三家投标单位要求撤回投标文件的作法是否正确?为什么?
 4.如果招标失败,招标人可否另行招标?投标单位的损失是否应由招标人赔偿?为什么?
 5.在投标期间,A、D、E三家投标单位各采用了哪些报价技巧?
3 国有资金投资依法必须公开招标的某建设项目,采用工程量清单计价方式进行施工招标,招标控制价为3568万元,其中暂列金额280万元。招标文件中规定:
(1)投标有效期90天,投标保证金有效期与其一致。
(2)投标报价不得低于企业平均成本。
(3)近三年施工完成或在建的合同价超过2000万元的类似工程项目不少于3个。
(4)合同履行期间,综合单价在任何市场波动和政策变化下均不得调整。
(5)缺陷责任期为3年,期满后退还预留的质量保证金。
投标过程中,投标人F在开标前1小时口头告知招标人,撤回了已提交的投标文件,要求招标人3日内退还其投标保证金。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价(万元)分别为:3489、3470、3358、3209、3542。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m3,招标清单工程量为520m3,合价为36400元。其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%,扣2分。
【问题】
 1.请逐一分析招标文件中规定的(1)~(5)项内容是否妥当,并对不受之处分别说明理由。
 2.请指出投标人F行为的不妥之处,并说明理由。
 3.针对投标人B、投标人E的报价,评标委员会应分别如何处理?并说明理由。
 4.计算各有效报价投标人的总报价得分。(计算结果保留两位小数)
