某实施监理的工程项目,监理工程师对施工单位报送的施工组织设计审核时发现两个问题:一是施工单位为方便施工,将设备管道竖井的位置作了移位处理;二是工程的有关试验主要安排在施工单位试验室进行。总监理工程师分析后认为,管道竖井移位方案不会影响工程使用功能和结构安全,因此,签认了该施工组织设计报审表并送达建设单位,同时指示专业监理工程师对施工单位试验室资质等级及其试验范围等进行考核。
项目监理过程中有如下事件:
事件1:在建设单位主持召开的第一次工地会议上,建设单位介绍工程开工准备工作基本完成,施工许可证正在办理,要求会后就组织开工。总监理工程师认为施工许可证未办理好之前,不宜开工。对此,建设单位代表很不满意,会后建设单位起草了会议纪要,纪要中明确边施工边办理施工许可证,并将此会议纪要送发监理单位、施工单位,要求遵照执行。
事件2:设备安装施工,要求安装人员有安装资格证书。专业监理工程师检查时发现施工单位安装人员与资格报审名单中的人员不完全相符,其中五名安装人员无安装资格证书,他们已参加并完成了该工程的一项设备安装工作。
事件3:设备调试时,总监理工程师发现施工单位未按技术规程要求进行调试,存在较大的质量和安全隐患,立即签发了《工程暂停令》,并要求施工单位整改。施工单位用了2d时间整改后被指令复工。对此次停工,施工单位向总监理工程师提交了费用索赔和工程延期的申请,强调设备调试为关键工作,停工2d导致窝工,建设单位应给予工期顺延和费用补偿,理由是虽然施工单位未按技术规程调试但并未出现质量和安全事故,停工2d是监理单位要求的。
问题:
1.总监理工程师应如何组织审批施工组织设计?总监理工程师对施工单位报送的施工组织设计内容的审批处理是否妥当?说明理由。
2.专业监理工程师对施工单位试验室除考核资质等级及其试验范围外,还应考核哪些内容?
3.事件1中建设单位在第一次工地会议的做法有哪些不妥?写出正确的做法。
4.针对事件2,监理单位应如何处理?
5.在事件3中,总监理工程师的做法是否妥当?施工单位的费用索赔和工程延期要求是否应该被批准?说明理由。

参考答案

暂无

答案解析

1.(1)总监理工程师应按下列程序组织审批施工组织设计:
①总监理工程师应在约定的时间内,组织专业监理工程师审查,提出意见后,由总监理工程师审核签认。
②需要承包单位修改时,由总监理工程师签发书面意见,退回承包单位修改后再报审,总监理工程师重新审查。
(2)总监理工程师对施工单位报送的施工组织设计内容的审批处理中,第一个问题的处理不妥,因总监理工程师无权改变设计。第二个问题的处理妥当,属于施工组织设计审查应处理的问题。
2.专业监理工程师对施工单位试验室除考核资质等级及其试验范围外,还应考核的内容有:
(1)法定计量部门对试验设备出具的计量检定证明;
(2)试验室管理制度;
(3)试验人员资格证书。
3.第一次工地会议的做法中不妥之处及正确做法如下:
(1)不妥之处:建设单位要求边施工边办许可证。
正确做法:建设单位应在自领取施工许可证起3个月内开工。
(2)不妥之处:会后建设单位起草了会议纪要。
正确做法:会议纪要由项目监理机构负责起草。
(3)不妥之处:将会议纪要送发监理单位、施工单位。
正确做法:会议纪要经与会各方代表会签,然后分发给有关单位。
4.监理单位对事件2的处理:(1)监理工程师签发《工程暂停令》,并责令施工企业将5名无安装资格证书的安装人员撤出施工现场,并对已完成的设备安装工程进行检验。(2)若检查验收合格,则由施工企业向项目监理机构提交工程复工报审表;总监理工程师组织检验、验收,符合要求总监理工程师及时签署审批意见,并报建设单位批准后,总监理工程师签发工程复工令。若检查验收不合格,则指令施工企业返工处理。
5.事件3中总监理工程师的做法妥当。
施工单位的费用索赔和工程延期不应该被批准。
理由:该质量和安全隐患是由施工单位未按技术规程的要求进行调试造成的,属于施工单位责任,因此导致的停工损失应由施工单位承担。

你可能感兴趣的试题

1 某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。
某总承包单位对该开发商社会信誉,偿债备付率、利息备付率等偿债能力及其他情况进行了尽职调查。中标后,双方依据《建设工程工程量清单计价规范》GB 50500--2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。最终确定有关费用如下:分部分项工程费82000.00万元,措施费20500.00万元,其他项目费12800.00万元,暂列金额8200.00万元,规费2470.00万元,税金3750.00万元。双方依据《建设工程施工合同(示范文本)》GF—2017—0201签订了工程施工总承包合同。
项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.33;B方案成本为8640.00万元,功能系数为0.35;C方案成本为8525.00万元,功能系数为0.32。最终运用价值工程方法确定了实施方案。
竣工结算时,总承包单位提出索赔事项如下:(1)特大暴雨造成停工7天,开发商要求总承包单位安排20人留守现场照管工地,发生费用5.60万元。(2)本工程设计采用了某种新材料,总承包单位为此支付给检测单位检验试验费4.60万元,要求开发商承担。(3)工程主体完工3个月后,总承包单位为配合开发商自行发包的燃气等专业工程施工,脚手架留置比计划延长2个月拆除。为此要求开发商支付2个月脚手架租赁费68.00万元。(4)总承包单位要求开发商按照银行同期同类贷款利率,支付垫资利息1142.00万元。
问题:
1.偿债能力评价还包括哪些指标?
2.计算本工程签约合同价(单位万元,保留2位小数)。双方在工程量清单计价管理中应遵守的强制性规定还有哪些?
3.列式计算三个基坑围护方案的成本系数、价值系数(保留小数点后3位),并确定选择哪个方案。
4.总承包单位提出的索赔是否成立?并说明理由
2 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。

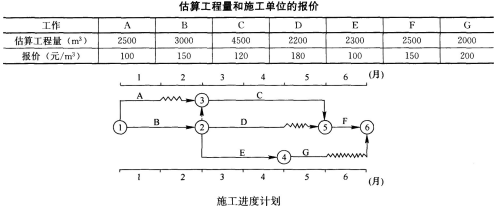

招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见下表。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。

施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。

问题:
1.事件1中,建设单位的做法是否正确?说明理由。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
