全部题库 / 建筑工程 / 试题详情
简答题 建筑工程
2009-08-10

某大厦外墙幕墙工程,裙楼为干挂花岗石幕墙,主楼正面为点支承夹层玻璃幕墙,其他部分为复合铝板幕墙。土建工程已完毕,进入幕墙施工阶段。施工单位编制的施工组织设计,幕墙施工的技术要点如下:
1.在玻璃幕墙生产车间进行点支承玻璃幕墙面板的注胶,按照隐框玻璃幕墙面板的制作和施工工艺如下:
(1)室温为25℃,相对湿度为35%;
(2)清洁注胶基材用白色棉布蘸人溶剂中吸取溶剂,然后用“一次擦”工艺进行清洁;
(3)清洁后的基材要求在1h内注胶完毕;
(4)从注胶完毕(采用单组分硅酮结构密封胶)到现场安装的间隔时间为10天。
2.安装复合铝板幕墙的顺序为“从下而上,先平面,后转角和窗台”,即先安装大面积的复合铝板幕墙,再安装各转角处的铝板。
3.石材幕墙的工艺流程如下:
基层处理→基层弹线→主体结构测量→钢骨架制作安装→石材剔槽→挂件安装→安装石材→隐蔽工程验收→缝隙处理→防雷焊接→幕墙清理→成品保护→自检→竣工验收。
监理公司审核了认为该施工组织设计无针对性,施工工艺不合理,未予同意。
问题:
(1)施工组织设计按照隐框玻璃幕墙面板的制作工艺安排点支承玻璃幕墙面板制作,是否可行?为什么?
(2)分别指出隐框玻璃幕墙面板注胶和施工工艺的正确和错误之处,并对错误讲行纠正。
(3)指出复合铝板的施工工艺的不合理之处。
(4)指出石材幕墙施工顺序错误之处,并说明理由。

参考答案

暂无

答案解析

(1)不可行。因为点支承玻璃幕墙玻璃板块是通过驳接件固定在承重结构上,不是通过胶缝把荷载传递到承重结构上,不需要在车间注胶,而且也不可能在车间注胶,所以不可行。
(2)隐框玻璃幕墙面板制作和施工工艺:
1)室温25℃符合规范要求;湿度35%,不符合要求,应在50%以上;
2)清洁基材方法错误:不应把擦布蘸人溶剂中,应将溶剂倾倒在擦布上;不应采用“一次擦”工艺,应采用“二次擦”一亡艺进行清洁。
3)清洁后的基材要求在1h内注胶完毕符合规范。
4)从注胶完毕到现场安装时间太短,养护时间不足,一般单组分硅酮结构密封胶需要养护14~21天。
(3)安装顺序“从下而上,先平面后转角和窗台”,不合理,应采用“从上而下,先转角和窗台后平面”的顺序较合理。
(4)石材幕墙的施工顺序错误:
1)主体结构测量应放在基层处理之前,因为未进行主体结构测量之前,基层处理没有依据;
2)隐蔽工程验收应在安装石材之前,因为石材安装完成后,幕墙的钢骨架、挂件都已隐蔽,质量就无法检查了;
3)防雷焊接应在石材安装之前,因为幕墙的骨架要与主体结构的预埋件、均压环进行焊接,才能形成防雷通路,所以防雷焊接应在石材安装前完成。

你可能感兴趣的试题

2 某施工单位中标了某办公楼的第二标段装饰工程。该楼共28层,首层为大堂,2--4层为会议、餐厅、公共服务用房。第一标段为大堂、会议、餐厅、公共服务用房;大堂的地面为花岗石、墙面为干挂大理石、顶棚为纸面石膏板造型吊顶;会议、餐厅、公共服务用房根据用途进行装饰装修。第二标段为电梯厅装饰,地面为花岗石、墙面为干挂大理石、顶棚为铝板造型吊顶;第三标段为公共走道和办公室,地面为地毯、墙面为涂料、顶棚为纸面石膏板吊顶。设备和消防由总包单位进行施工并已通过质量监督站验收,本次装修由总包单位配合机电管线施工,但灯具由装饰单位安装。第二标段装饰工作量基本情况如下:每层的地面花岗石面积为32㎡;墙面大理石石材为50㎡;顶棚铝板吊顶面积为32㎡;灯具每层有l0套筒灯和8套日光灯。该装饰单位进场后按监理单位的要求调整了投标所编制的施工组织设计,在编制过程中结合了本企业类似工程的用工和管理经验,其施工组织安排的里程碑计划如下表:
序号 项目名称 开始时间 完成时间 说 明
1 施工准备 2006年5月25日 2006年6月10日 进行施工材料准备、临水临电布设、办公室和临时库房分隔、技术准备等
2   墙面打胀管、 骨架焊接 2006年6月11日(骨架焊接晚1天进行) 2006年6月24日   安排4个组,每2个组间进行流水施
工(2个班组焊骨架,2个班组打胀管和 其他配合)每个班组配备2人
3 干挂石材
面板
2006年6月15日 2006年6月22 日 分2个班组同时进行施工,每个班组
配备2人
4 吊顶内电管线安装 2006年6月8日 每3天一层 由总包进行配合施工
5   吊顶龙骨安装 2006年6月18日(骨架安装晚1天进行) 2006年6月30 日   安排4个组,每2个组进行流水施工
(2个班组打胀管,2个班组安装骨架)每个班组配备2人
6 吊顶面板安装 2006年6月25 日 2006年7月9 日 分4个班组同时进行施工。每个班组配备2人

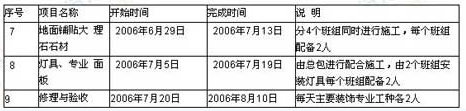

  续表
3 某装饰公司承担了某商城的室内、外装饰装修工程,该工程结构型式为框架结构,地上6层、地下1层。施工项目包括围护墙砌筑、抹灰、轻钢龙骨石膏板吊顶、地砖地面、门窗、涂饰、木作油漆和幕墙等。在施工现场平面布置图中标注了:
1.材料存放区;
2.施工区及半成品加工区;
3.各类消防器材存放区域;
4.场区内交通道路、安全走廊(设明显标志);
5.总配电箱放置区、开关箱放置区;
6.现场施工办公室、门卫;
7.各类建筑机械放置区。
为运送施工材料,室外装有一部卷扬机。检查时发现,操作卷扬机的机工未在,而由一名工人正在操作机械运送一名工人和一车砂子上楼。施工单位在现场的消防通道处堆放了一些施工材料,如水泥、饰面砖等,现场消防通道宽度2m,以供人通行;临时供电采用三级配电二级保护,采用漏电保护开关,设置分段保护,合闸(正常)供电的配电箱未上锁,在现场临时照明用电为220V。而在室外脚手架上做玻璃幕墙骨架焊接的一操作人员,既无用火证又无操作证;在木门加工制作处正在使用中的电锯无防护罩。
室内有一自动扶梯尚未安装,预留洞周边未见防护设施。在三层一房间内,工人正在铺贴地砖,现场昏暗。工人将一碘钨灯灯头放在已做好的吊顶龙骨上用于照明;而在室外脚手架上做玻璃幕墙骨架焊接的一操作人员,既无用火证又无操作证;在木门加工制作处正在使用中的电锯无防护罩。
问题:
(1)根据工程特点,该施工现场平面布置图是否有缺项?请补充。
(2)根据以上叙述,指出施工单位在现场安全生产方面存在哪些问题?
