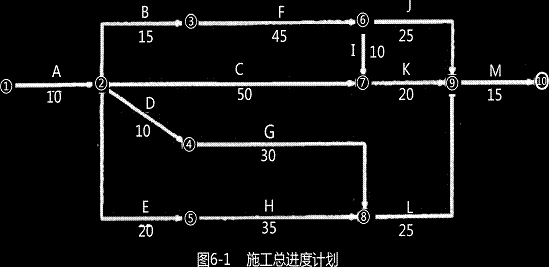

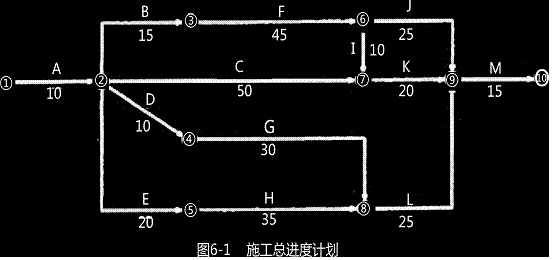

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工程师批准的施工总进度计划如图6-1所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。
WPS Office EMF
施工过程中发生如下事件:
事件1:合同约定的开工日期前10天,施工单位向项目监理机构递交了书面申请,请求将开工日期推迟5天。理由是,已安装的施工起重机械未通过有资质检验机构的安全验收,需要更换主要支撑部件。
事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表6—1。

表6-1   工作的赶工费率及可缩短时间


工作名称

C

F

G

H

I

J

K

L

M

赶工费率(万元/天)

0.7

1.2

2.2

0.5

1.5

1.8

1.0

1.0

2.0

可缩短时间(天)

8

6

3

5

2

5

10

6

1

事件3:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装的设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元,L工作拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。
问题
1、事件1中,项目监理枇构是否应批准工程推迟开工?说明理由。
2、指出图6-1所示施工总进度计划的关键线路和总工期。
3、事件2中为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)?赶工费总计多少万元?计划调整后工作L总时差和自由时差为多少天?
4、事件3中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。

参考答案

暂无

答案解析

问题1:
不应批准;
理由:施工单位原因造成开工日期拖延。
问题2:
WPS Office EMF
关键线路是:A→B→F→I→K→M
(或①→②→③→⑥→⑦→⑨→⑩);
总工期为:115天
问题3:

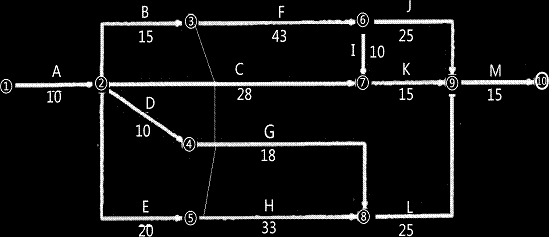

(1)事件2中工期拖延共32-15-10=7天,赶工分析与调整过程如下:
①:第33天时,关键工作为F、I、K、M;优选赶工费率最少的关键工作K为赶工对象;关键工作K的可缩短时间为10天,同时要确保工作K赶工后,仍为关键工作,故只能压缩关键工作K时间5天。赶工费:1.0×5=5(万元)
WPS Office EMF
②:压缩后,J也变为关键工作,处于关键路线上。


方案

赶工费率(万元)

同步可缩短时间(天)

对F工作赶工

1.2

6

对J、I工作同步赶工

1.8+1.5=3.3

2

对J、K工作同步赶工

1.8+1.0=2.8

5

对M工作赶工

2.0

1












对两条关键线路要同步赶工,有四种赶工方案:
故采用对赶工费率最少的F工作赶工,压缩2天,仍为关键工作。
赶工费:2×1. 2=2.4万元
(2)赶工费总计: 5+2.4=7.4万元。
(3)工作L的总时差10天,工作L的自由时差10天。
WPS Office EMF
问题4:
(1)应批准费用补偿;
理由:由建设单位采购的设备质量不合格引起的。
(2)不应批准工程延期;
理由:工作L总时差10天,L工作拖延9天的,没有超出总时差,不影响工期。

你可能感兴趣的试题

1

某实施监理的工程,工程实施进程过程中发生如下事件:
事件1:在监理招标文件中,列出的监理目标控制工作如下:
投资控制:①组织协调设计方案优化;②处理费用索赔;
③审查工程概算;④处理工程价款变更;⑤进行工程计量。
进度控制:①审查施工进度计划;②主持召开进度协调会;
③跟踪检查施工进度;④检查工程投入物的质量;⑤审批工程延期。
质量控制:①审查分包单位资质:②原材料见证取样:
③确定设计质量标准:④审查施工组织设计;⑤审核工程结算书。
事件2:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件3:施工中因地震导致:施工停工1个月;已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
问题:
1.指出事件1中所列监理目标控制工作中的不妥之处,说明理由。
2.事件2中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容?
3.根据《建设工程施工合同(示范文本)》,分析事件3中建设单位和施工单位各自承担哪些经济损失。项目监理机构应批准的费用补偿和工程延期各是多少?(不考虑工程保险)
4.就施工合同主体关系而言,事件4中设备部件损坏的责任应由谁承担,并说明理由。

2

某实行监理的工程,实施过程中发生下列事件:
事件1:建设单位于2005年11月底向中标的监理单位发出监理中标通知书,监理中标价为280万元;建设单位与监理单位协商后,于2006年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起开始,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2006年2月10日,施工总工期为24个月。
事件2:由于吊装作业危险性较大,施工项目部编了专项施工方案,并送现场监理员签收。吊装作业前,吊车司机使用风速仪检测到风力过大,拒绝进行吊装作业。施工项目经理便安排另一名吊车司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:这是施工单位内部的事情。
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业吊车发生故障。为了不影响进度,施工项目经理调来另一台吊车,该吊车比施工方案确定的吊车吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。
问题:
1.指出事件1中建设单位作法的不妥之处,写出正确作法。
2.指出事件2中专业监理工程师的不妥之处,写出正确作法。
3.指出事件2和事件3中施工项目经理在吊装作业中的不妥之处,写出正确作法。
4.分别指出事件3中建设单位、总监理工程师工作中的不妥之处,写出正确作法。
5.事件4中,监理单位要求建设单位增加监理费是否合理?说明理由。

3

某工程,施工过程中发生如下事件:
事件1:施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人签字后,通过专业监理工程师转交给甲施工单位。
事件2:基础工程经专业监理工程师验收合格后已隐蔽,但总监理工程师怀疑隐蔽的部位有质量问题,要求施工单位将其剥离后重新检验,并由施工单位承担由此发生的全部费用,延误的工期不予顺延。
事件3:现浇钢筋混凝土构件拆模后,出现蜂窝、麻面等质量缺陷,总监理工程师立即向施工单位下达了《工程暂停令》,随后提出了质量缺陷的处理方案,要求施工单位整改。
事件4:主体工程施工过程中,专业监理工程师发现已浇筑的钢筋混凝土工程出现质量
问题,经分析,有以下原因:
(1)现场施工人员未经培训。
(2)浇筑顺序不当。
(3)振捣器性能不稳定。
(4)雨天进行钢筋焊接。
(5)施工现场狭窄。
(6)钢筋锈蚀严重。
事件5:按施工合同约定,施工单位选定甲分包单位承担装饰工程施工,并签订了分包合同。装饰工程施工过程中,因施工单位资金周转困难,未能按分包合同约定支付甲分包单位的工程款。为了不影响工期,甲分包单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向甲分包单位签发了支付证书。
问题:
1、指出事件1中不妥之处,写出正确做法 。
2、事件2中,总监理工程师的要求是否妥当?说明理由。
3、事件3中,总监理工程师的做法有哪些不妥之处?写出正确做法。
4、将项目监理机构针对事件4分析的(1)~(6)项原因分别归入影响工程质量的五大要因(人员、机械、材料、方法、环境)之中,并绘制因果分析图。
5、指出事件5项目监理机构做法的不妥之处,说明理由。
