建筑工程评估

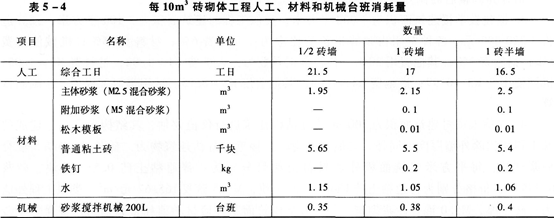

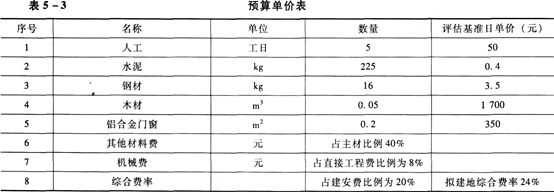

类似工程预算中,每平方米建筑面积主要资源消耗量及其他费用组成部分所占比重如表5—3所示。评估基准日当地人工、主材单价及综合费率如表5—3所示。

要求:
(1)计算待估工程单位建筑面积人工费、材料费及直接工程费;
(2)计算待估工程结构差异调整前的概算单价;
(3)计算待估工程结构差异调整额、结构差异调整后的概算单价;
(4)计算待估工程的单位工程概算造价。
(计算过程和结果小数点后保留两位)
人工费=5×50=250(元)
材料费=(225×0.4+16×3.5+0.05×1700+0.2×350)×(1+40%)=421.4(元)
机械费=直接工程费×8%
直接工程费=250+421.4+直接工程费×8%
直接工程费=(250+421.4)/(1-8%)=729.78(元/m2)
2.待估工程结构差异调整后的概算单价=729.78×(1+24%)=904.93(元/m2)
3.结构差异调整额=0.531×134.38+0.245×165.67-(0.535×134.38+0.24×148.92)=
4.31(元/m2)
修正后概算单价=904.93+4.31=909.24(元/m2)
拟建工程概算造价=909.24×700=636468(元)
你可能感兴趣的试题
A.损伤检测范围的确定一损伤情况的初步调查一损伤情况的详细调查一损伤程度分析
B.损伤情况的初步调查一损伤情况的详细调查一损伤检测范围的确定一损伤程度分析
C.损伤检测范围的确定一损伤程度分析一损伤情况的初步调查一损伤情况的详细调查
D.损伤情况的初步调查一损伤检测范围的确定一损伤程度分析一损伤情况的详细调查
A.见证取样检测
B.平行取样检测
C.厂家现场检测
D.专家现场检测
最新试题
评估人员拟对某工业项目进行价格评估。评估基准日为2011年1月1日。 同行业同规模的已建类似项目设备购置费总额为175
某单层建筑物平面图如图1所示,层高2.2m,240mm厚标准砖墙,屋面板厚100mm,台阶踏步高150mm,台阶内围尺
某企业有1座钢结构工业厂房和1栋钢筋混凝土结构办公楼。厂房建筑物重置价为3000万元,耐用年限为50年,已使用4年,残
拟对某一住宅项目进行功能评价,经评价人员分析,大家一致认为住宅功能分为适用、安全、美观和其他四方面功能,分别用F1一F
评估人员在对某企业的几栋建筑物进行现场查勘时,发现部分建筑物的地基基础有不均匀沉降现象。为了确定建筑物的安全性,需要通过
造成工业建筑物的功能损耗的主要因素包括( )。
工程量清单中的综合单价包括完成规定计量单位合格产品所需的( )等。
下列费用中,不属于分部分项工程费的有( )。
按照《全国统一建筑工程预算工程量计算规则》的规定,下列钢筋混凝土工程量计算规则中,正确的有( )。
项目决策评价指标体系中,确保项目可行的基本条件是( )。
