2017 一级建造师考试《市政工程》考前押题卷二(含答案)(2)

蚂蚁考呗网     [ 2017-06-08 ]   点击次数:

【问题】
1.支架安全专项施工方案还应补充哪些验算?说明理由。
2.模板施工前还应对支架进行哪些试验?主要目的是什么?
3.本工程搭设的门洞应采取哪些安全防护措施?
4.对本工程混凝土裂缝的控制措施进行补充。
5.项目部的安全技术交底方式是否正确?如不正确,给出正确做法。
(二)
【背景资料】
某公司承包了一条单跨城市隧道,隧道长度为800m,跨度为15m,地质条件复杂,设计采用浅埋暗挖法施工,支护结构由建设单位直接分包给一家专业施工单位。
施工准备阶段,该公司项目部建立了现场管理体系,设立了组织机构,确立了项目经理岗位职责及工作程序。在暗挖加固支护材料的选用上,通过不同掺量的喷射混凝土试验来确定最佳掺量。
施工阶段,项目部根据工程的特点,对施工现场采取了一系列的职业病防范措施,安设了通风换气装置和照明设施。
工程预验收阶段,总承包单位与分包单位分别向城市建设档案馆提交了竣工验收资料,专业分包单位的资料直接由专业监理工程师签字。
【问题】
1.根据背景资料,该隧道可采取哪些浅埋暗挖施工方案?
2.现场管理体系中还需增加哪些人员岗位职责和工作程序?
3.最佳掺量的试验要确定喷射混凝土的哪两项控制指标?
4.现场职业病防范措施还应增加哪些内容?
5.城市建设档案馆是否会接收总承包单位、分包单位分别递交的资料?总承包工程项目施工资料汇集、整理的原则是什么?
(三)
【背景资料】

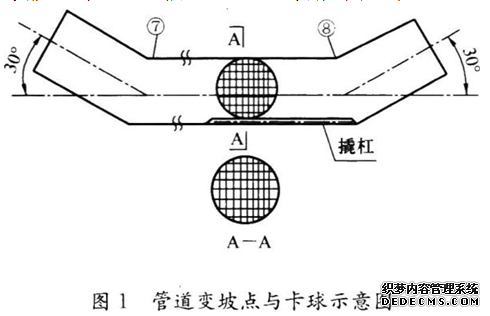

某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度1.5kin,由节点①至节点⑩,其中节点⑦、⑧分别为30。的变坡点,如图1所示。项目部编制了施工组织设计,内容包括工程概况、编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘察时未探明的墓穴。项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理。导致增加了合同外的工作量。管道安装焊接完毕,依据专项方案进行清扫与试验。管道清扫由①点向⑩点方向分段进行。清扫过程中出现了卡球的迹象。
根据现场专题会议要求切开⑧点处后,除发现清扫球外,还有一根撬杠。调查确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出。会议确定此次事故为质量事故。
HWOCRTEMP_ROC50
【问题】
1.补充完善燃气管道施工组织设计内容。
2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。
3.简述燃气管道清扫的目的和清扫应注意的主要事项。
4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面的管理。
(四)
【背景资料】
某项目部针对一个施工项月编制网络计划图,图2是计划图的一部分:

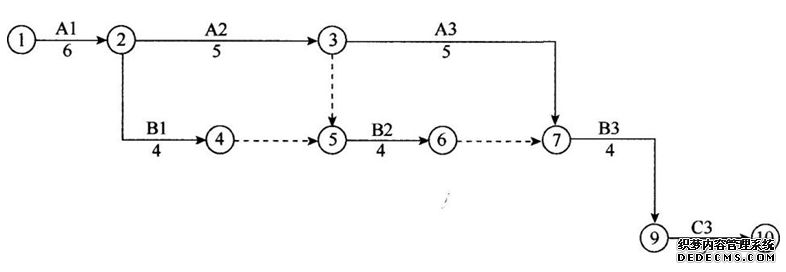

HWOCRTEMP_ROC60
图2局部网络计划图(时间单位:d)
该网络计划图其余部分计划工作及持续时间见表1:
网络计划图其余部分的计划工作及持续时间表                                   表1
工作 紧前工作 紧后工作 持续时间
C1 B1 C2 3
C2 C1 C3 3
项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。
A3工作施工时,由于施工单位设备事故延误了2d。
【问题】
1.按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分。
2.发现C2工作必须在B2工作完成后施工,网络计划图应如何修改?
3.给出最终确认的网络计划图的关键线路和工期。
4.A3工作(设备事故)延误的工期能否索赔?说明理由。
(五)
【背景资料】
某项目部中标一项燃气管道工程。主管道全长1.615km,设计压力为2.5MPa,采用∮219×7.9螺旋焊管;三条支线管道长分别为600m、200m、100m,采用∮89×5无缝钢管。管道采用埋地敷设,平均埋深为1.4m,场地地下水位于地表下1.6m。
项目部在沟槽开挖过程中遇到了原勘察报告未揭示的废弃砖沟,项目部经现场监理口头同意并拍照后,组织人力和机械对砖沟进行了清除。事后仅以照片为依据申请合同外增加的工程量确认。
因清除砖沟造成局部沟槽超挖近1m,项目部用原土进行了回填,并分层夯实处理。
由工施工工期紧,项目部抽调了已经在管理部门工作的张某、王某、李某和赵某4人为外援。4人均持有压力容器与压力管道特种设备操作人员资格证(焊接)焊工合格证书,且从事的工作在证书有效期及合格范围内。其中,张某、王某从焊工岗位转入管理岗3个月,李某和赵某从事管理工作已超过半年以上。
【问题】
1.本工程干线、支线可分别选择何种方式清扫(有气体吹扫和清管球清扫两种方式供选择)?为什么?
2.清除废弃砖沟合同外工程量还应补充哪些资料才能被确认?
3.项目部采用原土回填超挖地沟的方式不正确,正确做法是什么?
4.4名外援焊工是否均满足直接上岗操作条件?说明理由。
2017年度全国一级建造师执业资格考试考前冲刺试卷二答案及解析
《市政公用工程管理与实务》
一、单项选择题
1.C2.A3.D4.B5.B
6.D7.D8.C9.A10.B
11.D12.D13.D14.A15.C
16.B1 7.D18.A19.B20.C
【解析】
1.C。本题考核的是水泥混凝土面层施工原材料控制要求。水泥混凝土面层施工的原材料控制要求包括:(1)出厂期超过3个月或受潮的水泥,必须经过试验,合格后方可使用;(2)宜采用质地坚硬、细度模数在2.5以上、符合级配规定的洁净粗砂、中砂,技术指标应符合规范要求。使用机制砂时,还应检验砂浆磨光值,其值宜大于35,不宜使用抗磨性较差的水成岩类机制砂;(3)填缝材料宜用树脂类、橡胶类、聚氯乙烯胶泥类、改性沥青类填缝材料,并宜加入耐老化剂。
2.A。本题考核的是石灰稳定土类基层材料。由于其收缩裂缝严重,强度未充分形成时表面会遇水软化,容易产生唧浆冲刷等损坏。石灰土已被严格禁止用于高等级路面的基层,只能用作高级路面的底基层。
3.D。本题考核的是预应力混凝土配制要求。预应力混凝土配制要求包括:(1)预应力混凝土应优先采用硅酸盐水泥、普通硅酸盐水泥,不宜使用矿渣硅酸盐水泥,不得使用火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥;(2)混凝土中的水泥用量不宜大于550k9/m3;(3)混凝土中严禁使用含氯化物的外加剂及引气剂或引气型减水剂;(4)从各种材料引入混凝土中的氯离子最大含量不宜超过水泥用量的0.06%。
4.B。本题考核的是箱涵顶进季节性施工技术措施。冬雨期施工应确保混凝土人模温度满足规范规定或设计要求。
5.B。本题考核的是盖挖法的优点。盖挖法具有的优点:(1)围护结构变形小,能够有效控制周围土体的变形和地表沉降,有利于保护邻近建筑物和构筑物;(2)基坑底部土体稳定,隆起小,施工安全;(3)盖挖逆作法用于城市街区施工时,可尽快恢复路面,对道路交通影响较小。
6.D。本题考核的是井点降水方法的选用。井点降水方法的选用见表2:
井点降水方法的选用表2

降水方法 适用地层 渗透系数(m/d) 降水深度(m) 地下水类型
集水明排 黏性土、砂土   <2 潜水、地表水
轻型

井点
一级
二级
三级

砂土,粉土,含薄层粉砂的淤泥质(粉质)黏土


0.1~20

3~6
6~9

9~12

潜水


喷射井点

<20

潜水、承压水



管井
疏干 砂性土,粉土,含薄层粉砂的淤泥质(粉质)黏土 0.O2~0.1 不限 潜水
减压 砂性土,粉土 >0.1 不限 承压水
